【单体工程】项目施工进展系列报道(三十六)

(2017.07.16-2017.07.31)

发布日期:2017-10-15

图书馆:

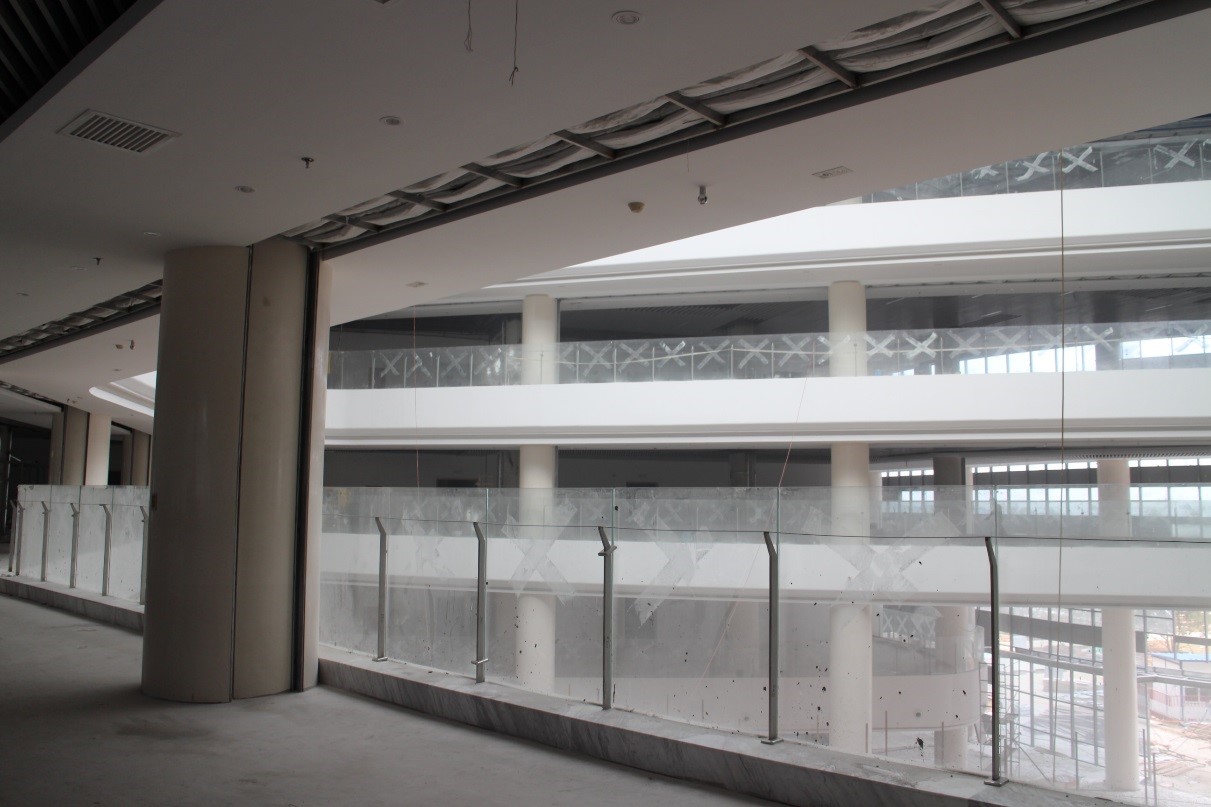

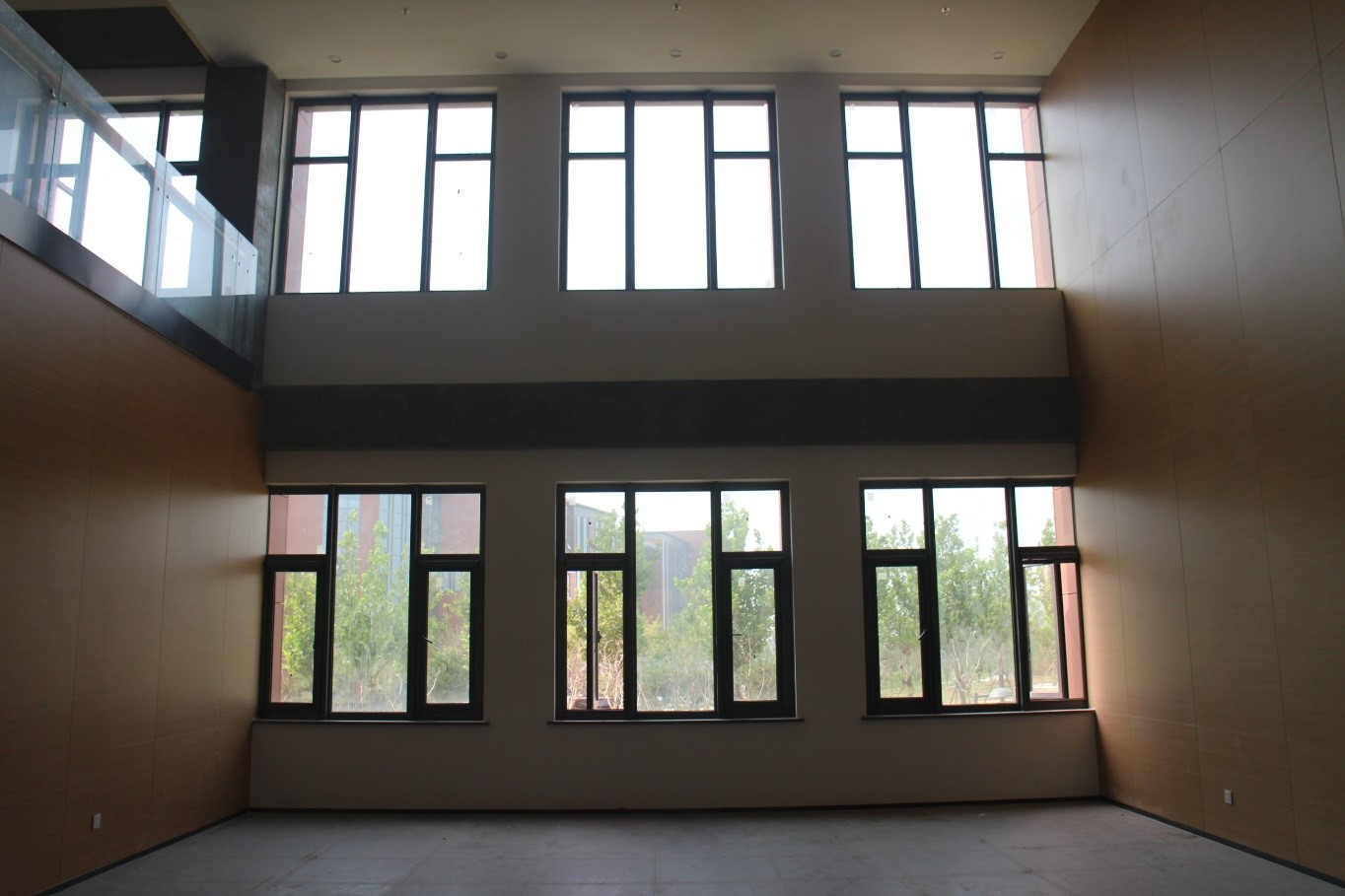

图书馆屋面装饰基本完成,外幕墙汽车坡道和勒脚石材基本完成;室内亚麻地面完成20%,硅金板方柱完成80%,铝方通吊顶完成80%;石材柱全部完成,地面灰姑娘石材完成80%,大堂、电梯厅吊顶完成70%,卫生间装修完成80%;人防工程完成,人防监督站已经完成现场检查,总包对提出的问题整改完成;室外景观花岗岩地面铺装完成80%;规划竣工测量、室内空气检测及系统节能照度检测完成。

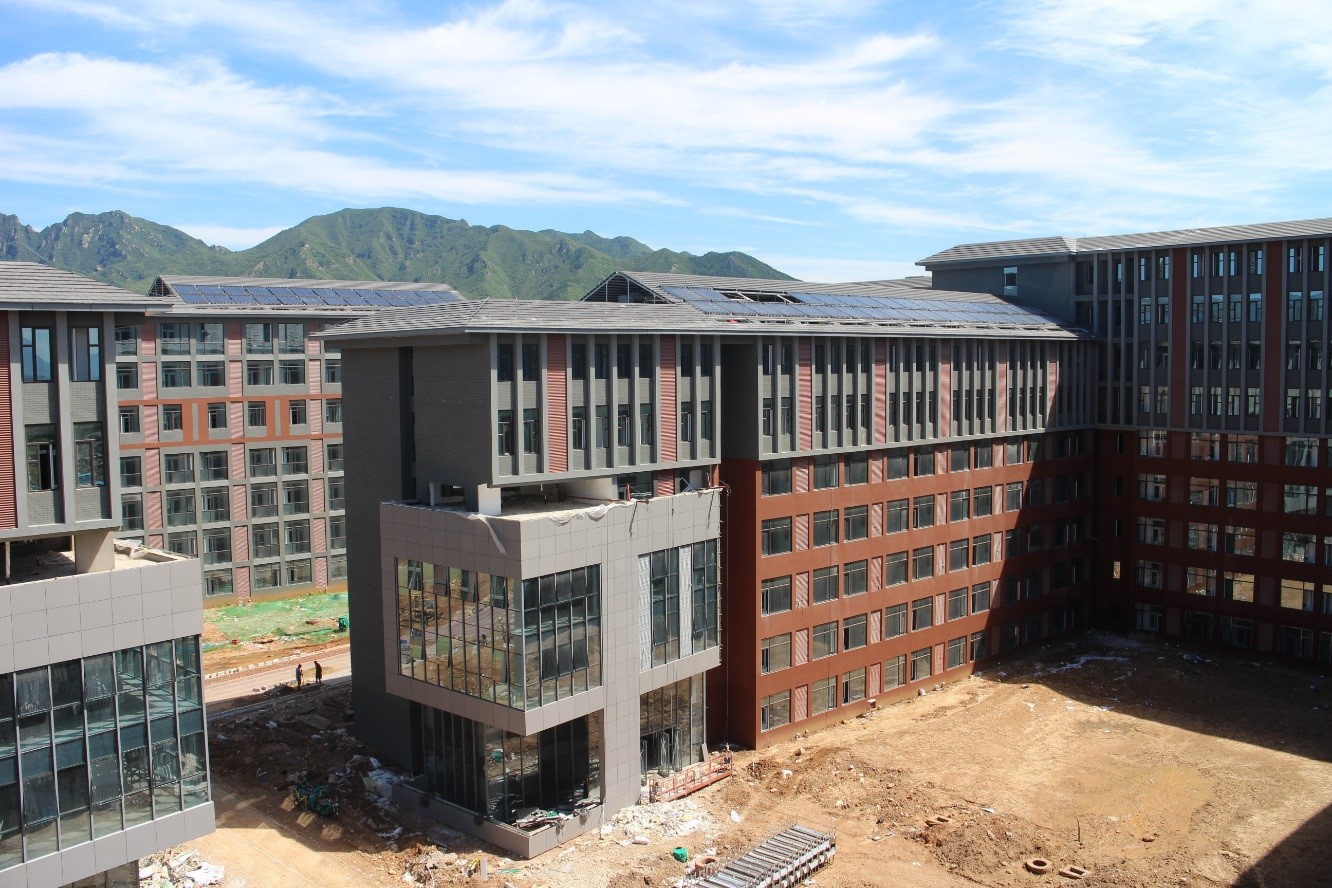

第一教学楼:

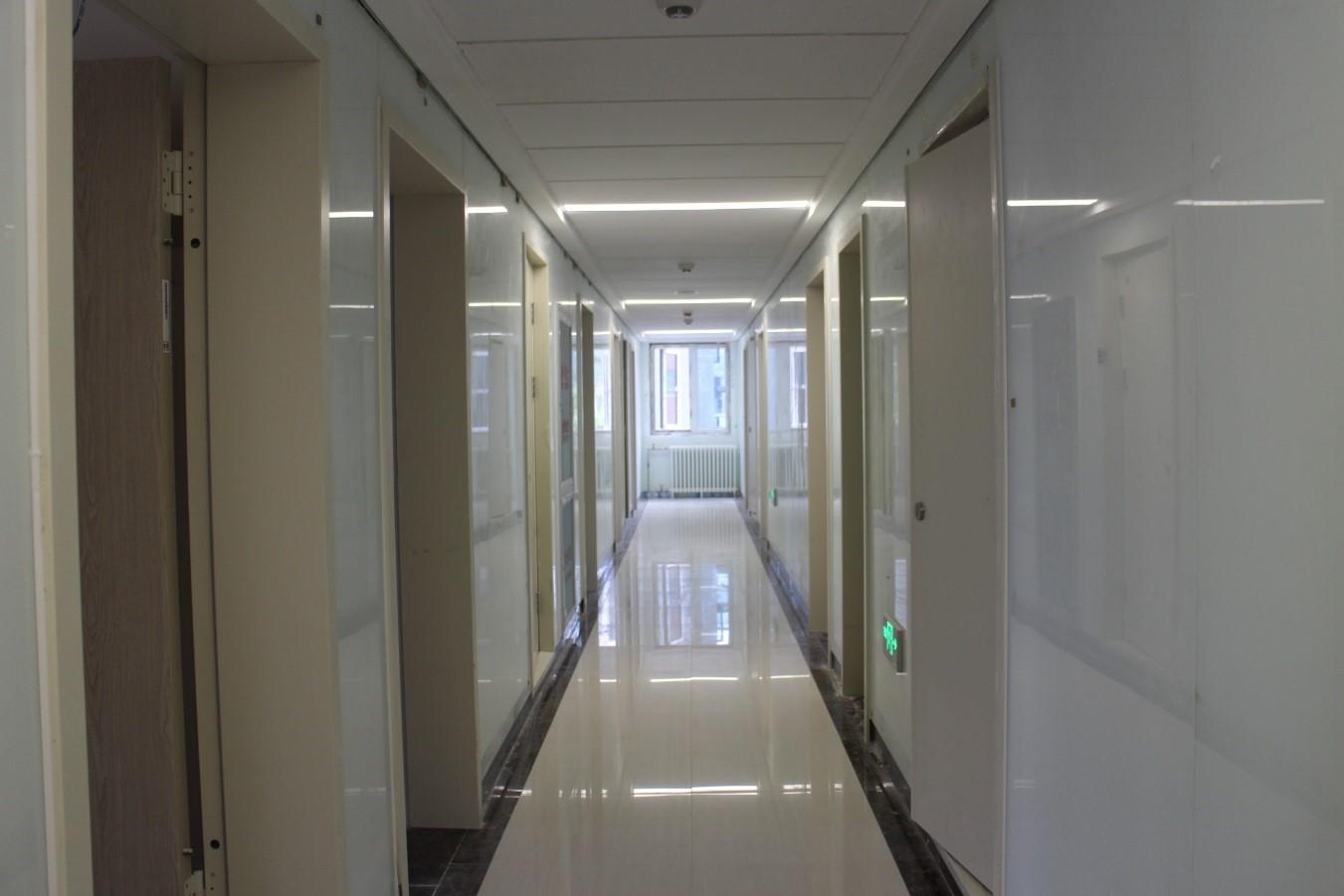

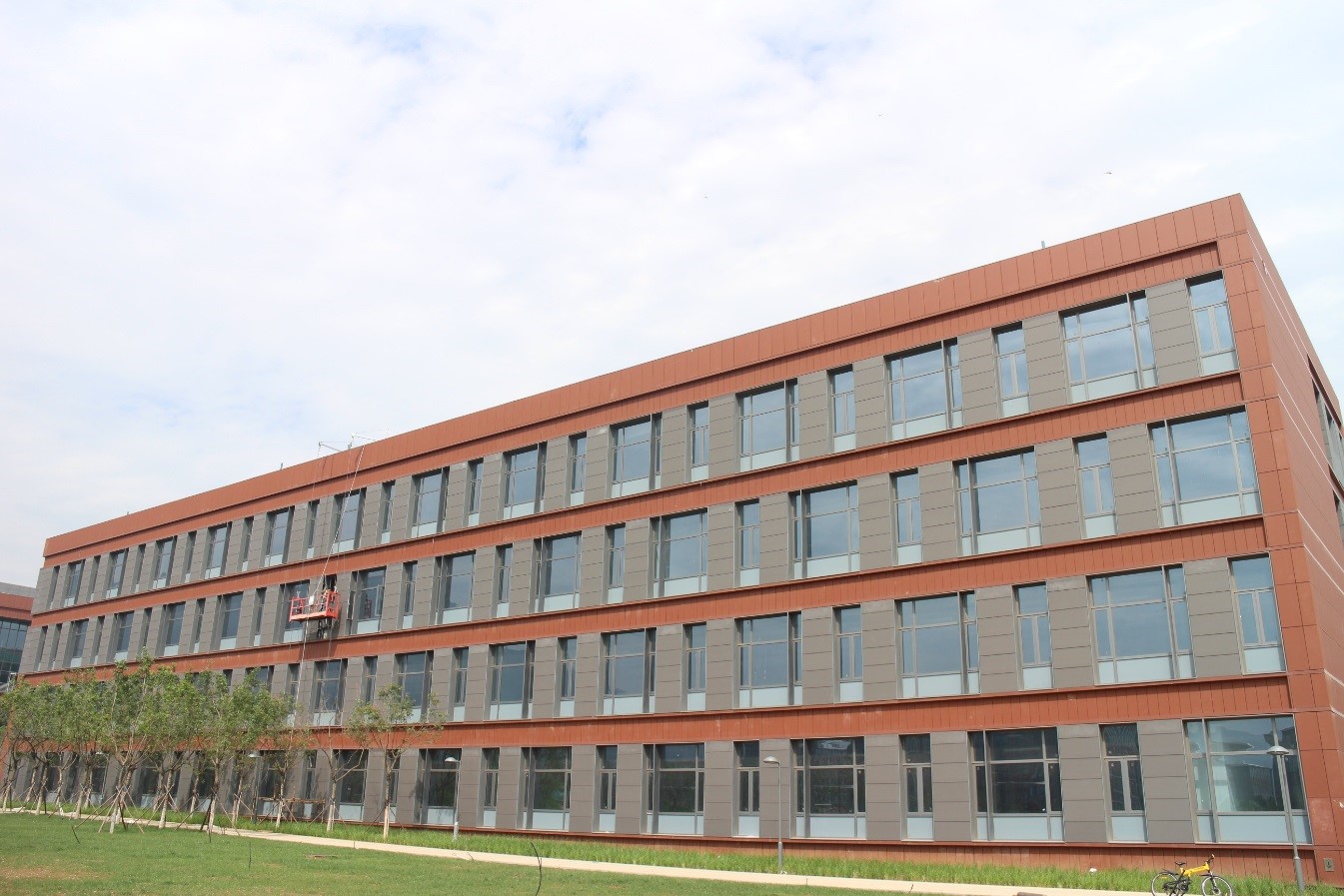

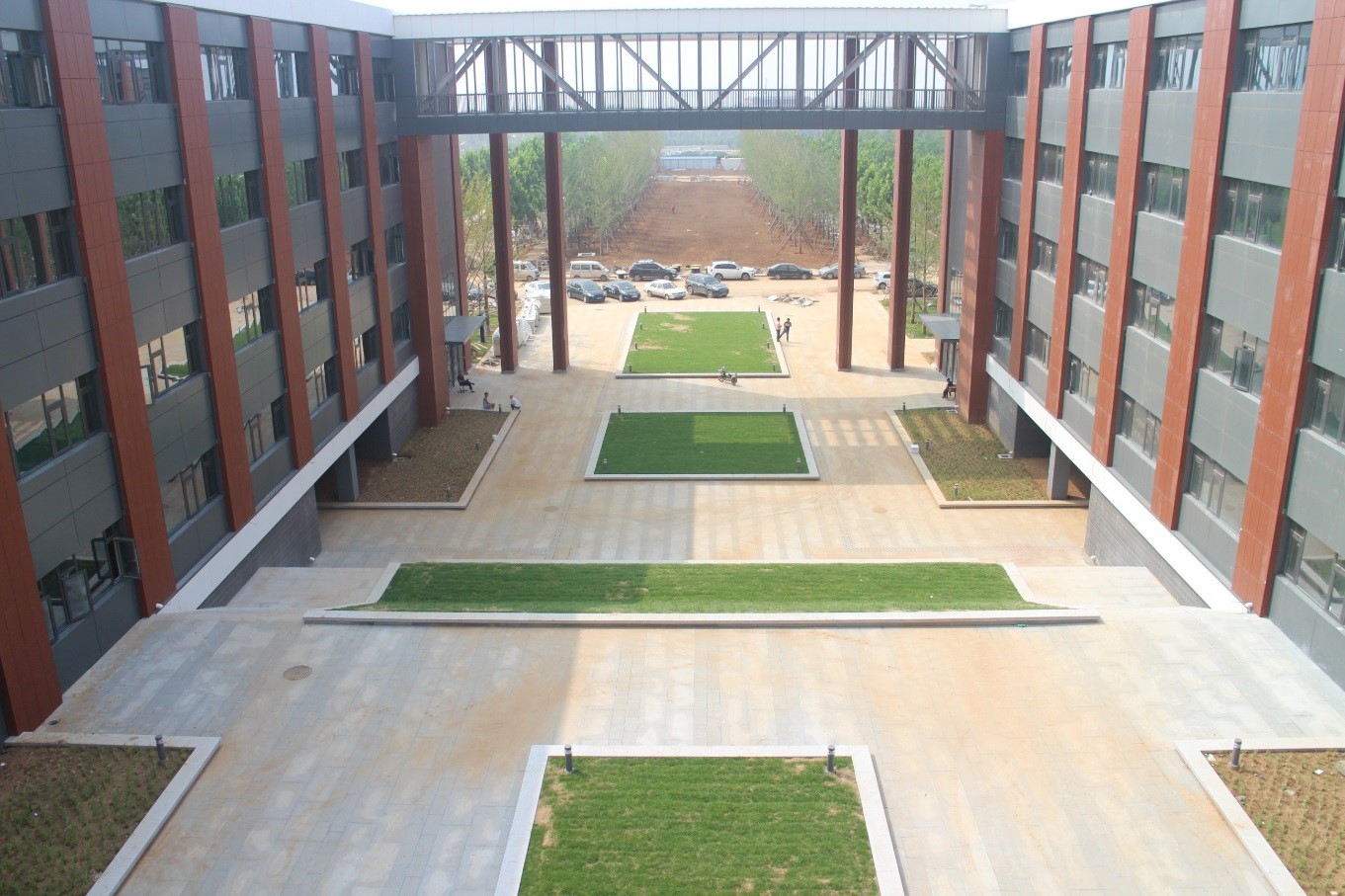

教学楼外幕墙工程、室外铺装基本完成;消防检测、空气检测、规划竣工测量、防雷检测、系统节能照度检测完成;西半区教学课桌椅、黑板正在安装。

第一实验楼:

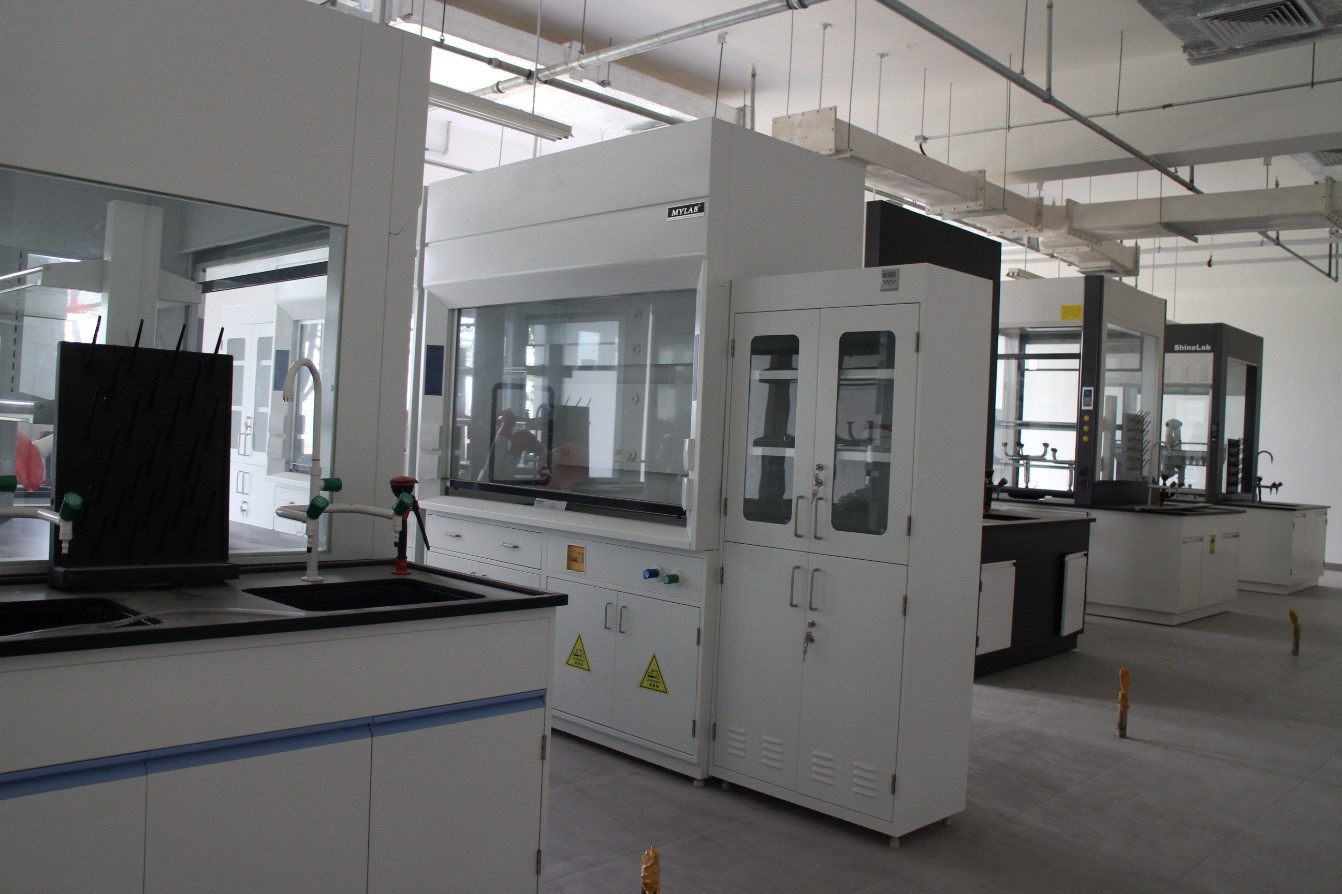

1#、4#实验楼防雷检测、室内空气检测及系统节能照度检测完成,人防质量监督站监督人防工程竣工验收完成,已提请人防办竣工备案;2、3、5、6#楼实验楼二次砌筑完成80%,室内墙面粉刷石膏已经开始施工,屋面保温层完成,幕墙龙骨完成80%,岩棉及防水铝板完成50%,2#、5#楼陶板正在安装。

体育馆:

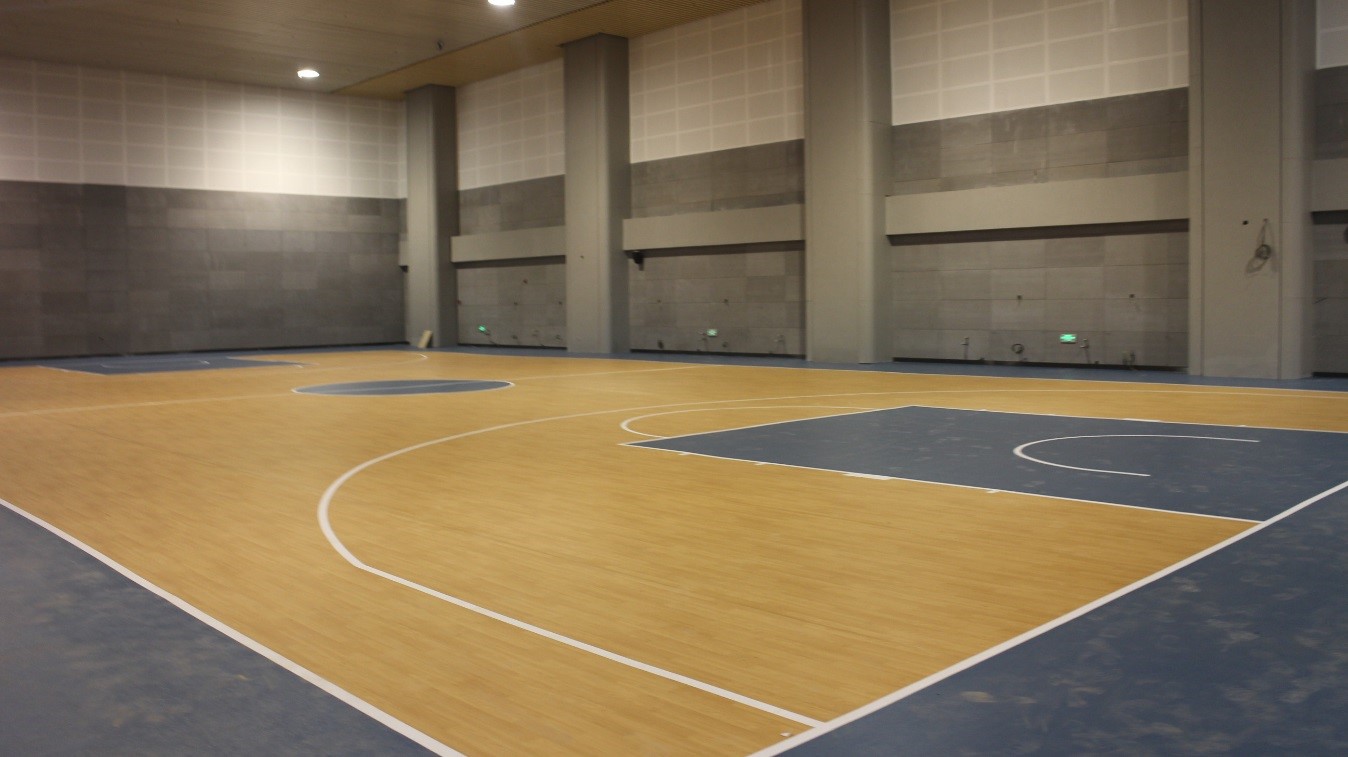

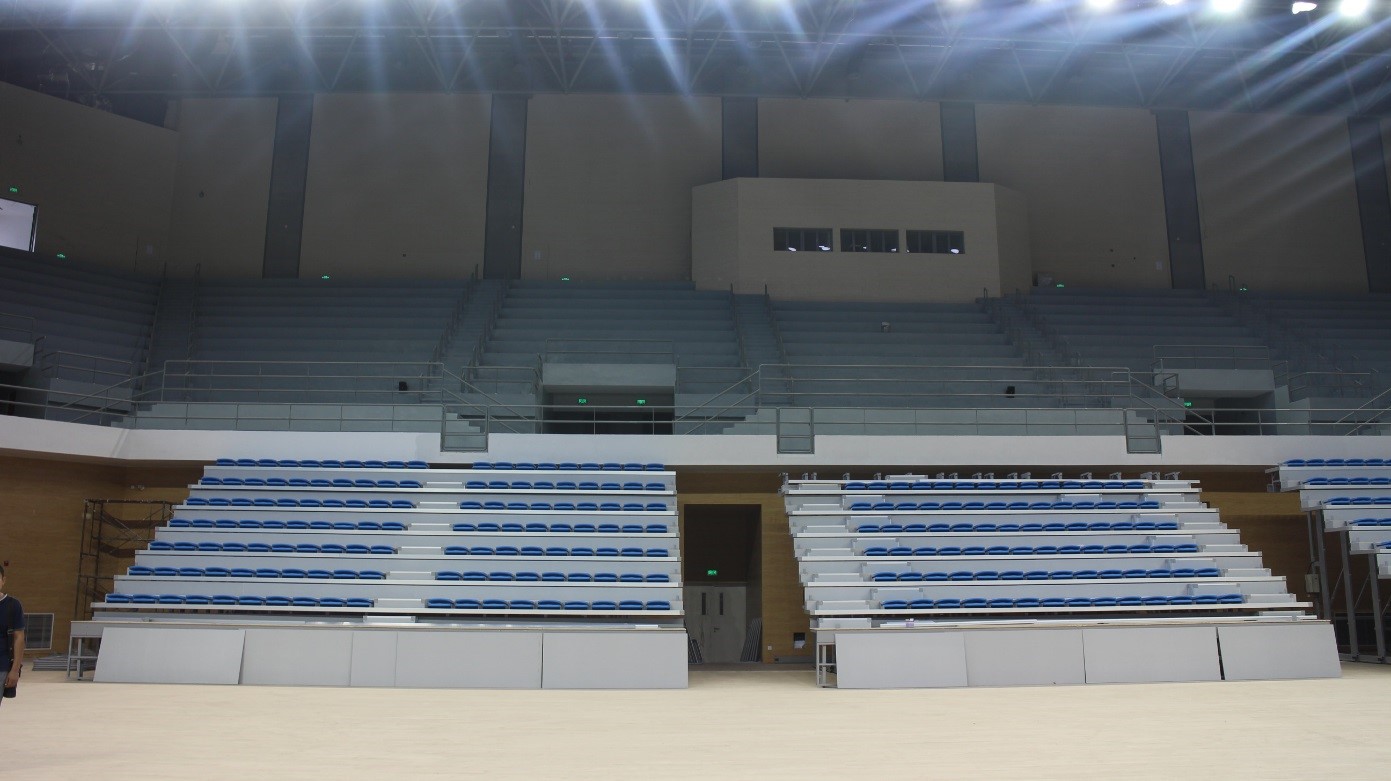

外幕墙基本完成;屋面、室内装饰、室外景观铺装基本完成;配电室工程达到竣工验收条件,外线电缆进场,2号分界室土建工程全部完成,配电设备安装完成,东侧电力井及管线完成;南门卫室土建工程完成50%;升旗系统加工订货完成;运动地板安装完成,LED大屏安装完成;规划竣工测量、节能照度检测、室内空气检测完成;防雷检测发现问题,总包单位正在整改。

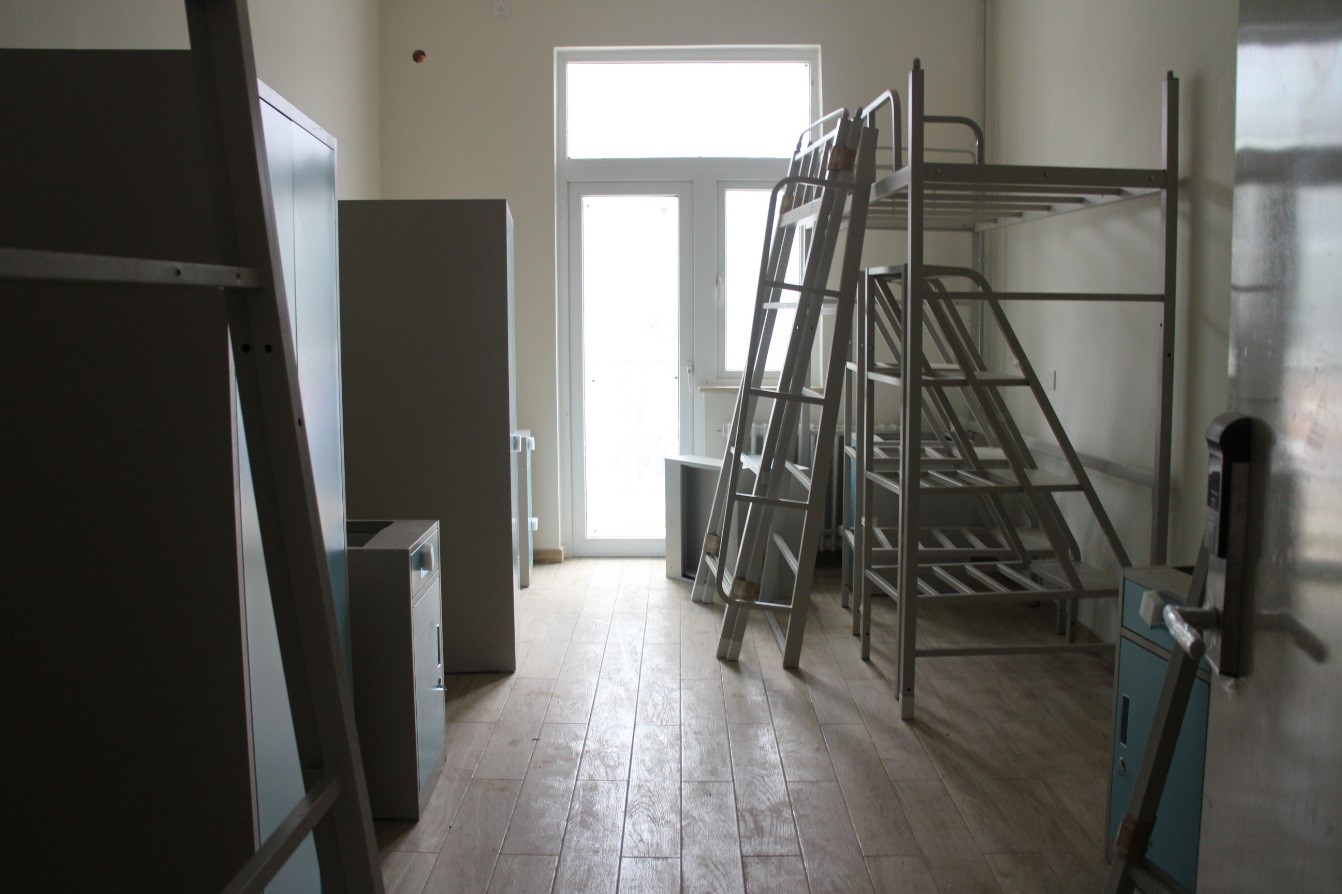

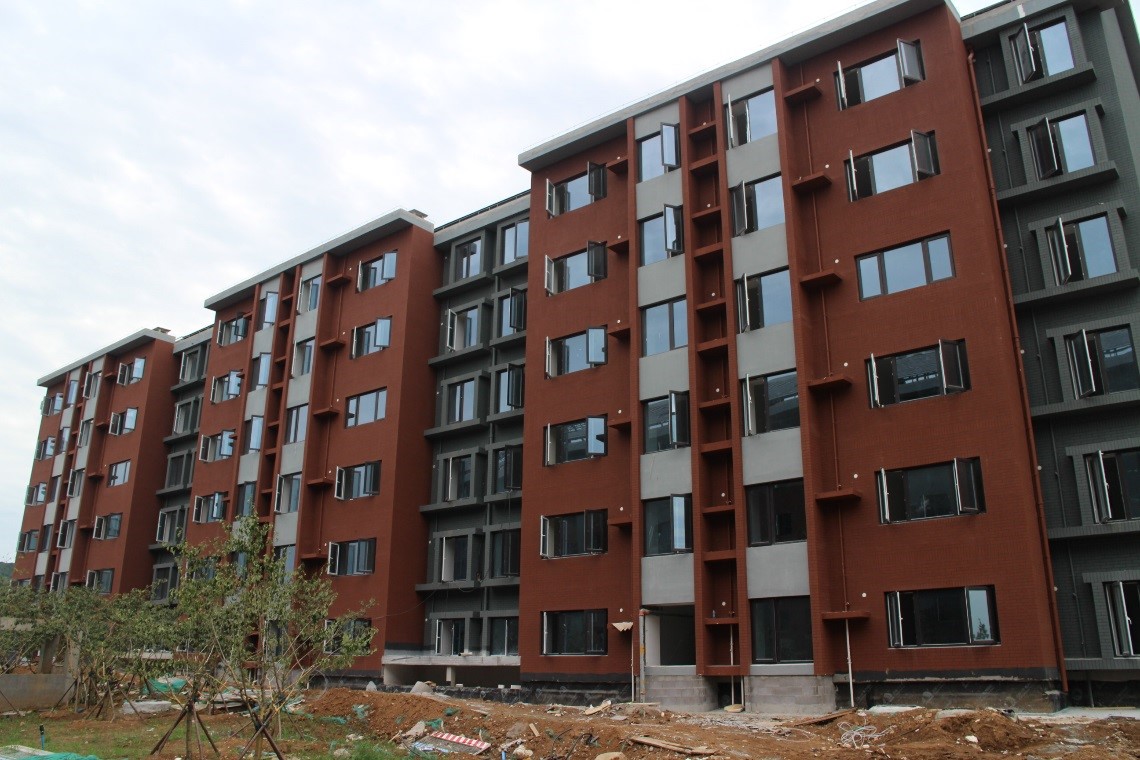

学生公寓一期及后勤服务楼:
学生公寓室外装修除GRC外基本完成;屋面工程除屋面瓦完成80%外完成;室内装饰剩余2#4#5#7#楼首层吊顶没有完成基本完成;学生公寓1、3、6#楼家具基本完成,2、4、5、7#楼家具开始安装;室内空气检测、系统节能照度检测、规划竣工测量完成。
后勤服务楼室外装修、屋面工程、室内装饰工程基本完成;人防工程除设计变更新增四个门外完成;DR室防护及内装完成;室内空气检测、节能照度检测完成。

第一食堂、锅炉房及青年教师公寓:
教师公寓室内外装修大部分完成;屋面工程大部分完成;人防工程地面完成;规划竣工测量、节能照度检测、消防检测完成。留学生宿舍室外装修、屋面工程、室内装饰工程完成;室内空气检测、消防检测完成。第一食堂室内外装修工程基本完成,屋面工程完成,现场具备就餐区家具进场条件,消防检测、规划竣工测量、节能检测完成。锅炉房外立面装饰工程剩余烟囱装饰外基本完成,室内装饰除新发设计变更内容外基本完成。西门分界室外墙装饰砖完成。
