【单体工程】项目施工进展系列报道(三十四)

(2017.06.16-2017.06.30)

发布日期:2017-10-15

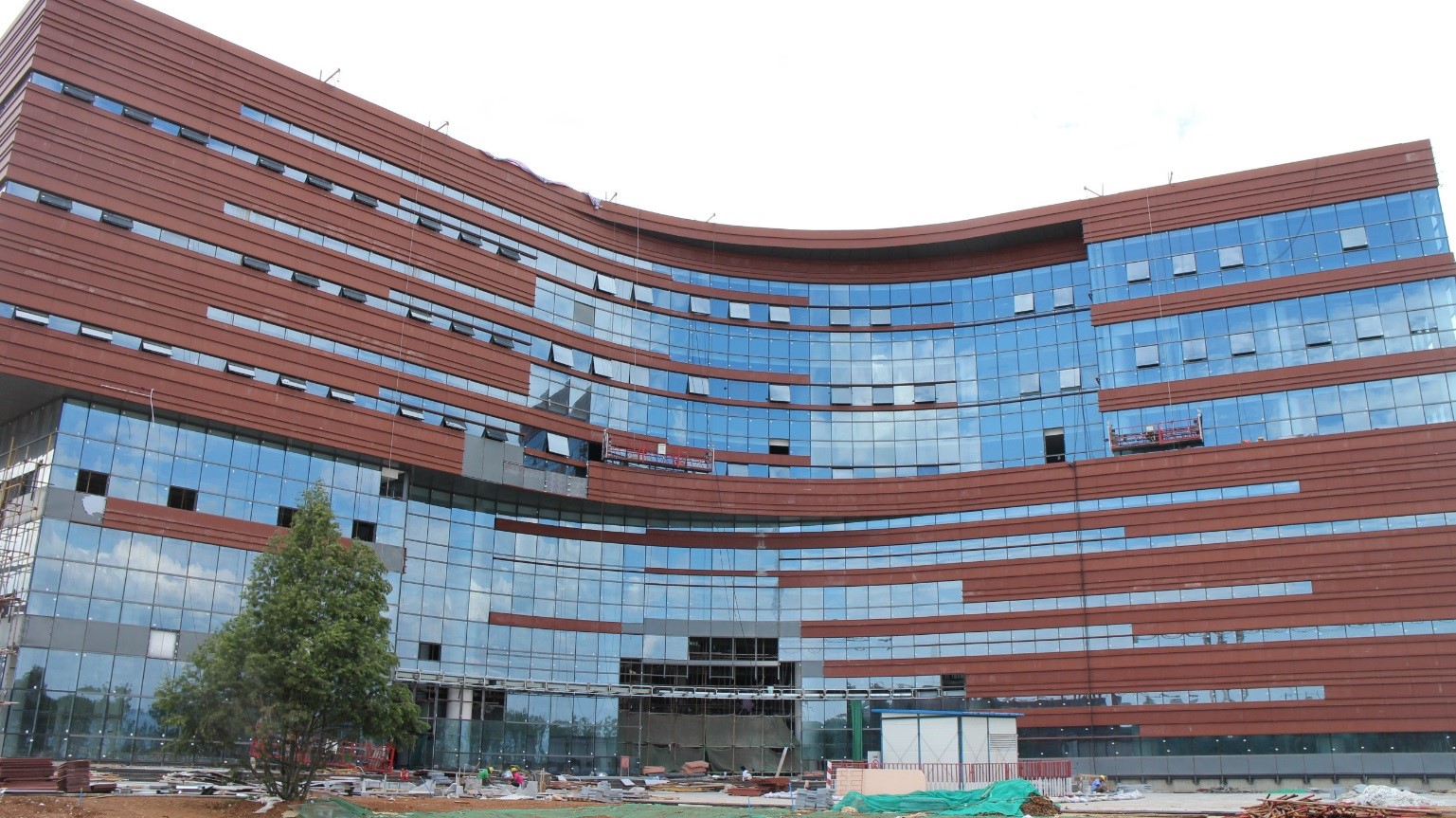

图书馆:
图书馆外幕墙东面原电梯口部位铝板安装完成,陶板完成80%,汽车坡道顶部玻璃安装90%;室内硅酸钙板变更铝板安装90%;二、三、四、五层铝方通完成95%,楼梯间栏杆完成,空调机房吸音板完成80%;人防通道抹灰打底完成。工程训练中心消防控制室卫生间地砖和墙砖完成,门窗完成;配电室砌筑完成,垫层完成,腻子完成;给排水、采暖工程首层垫层下的管线埋设完成。

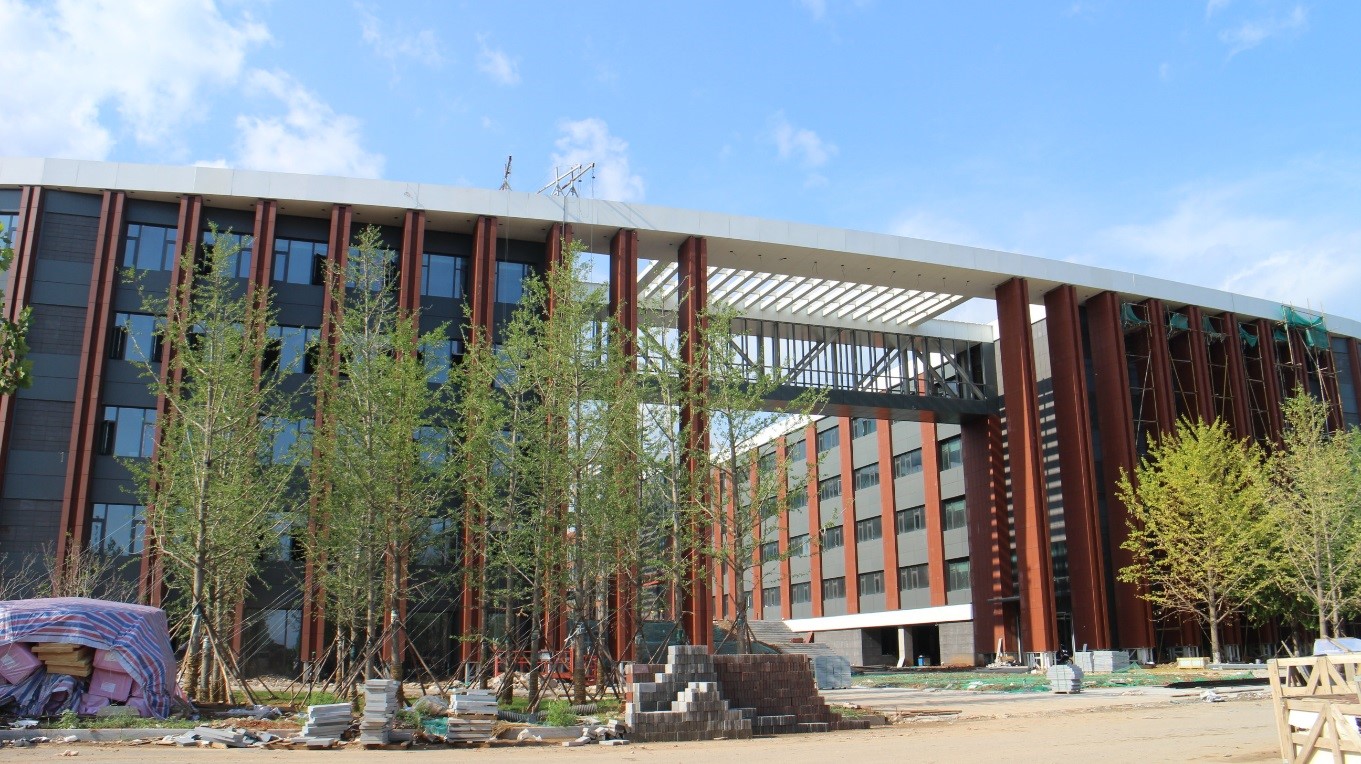

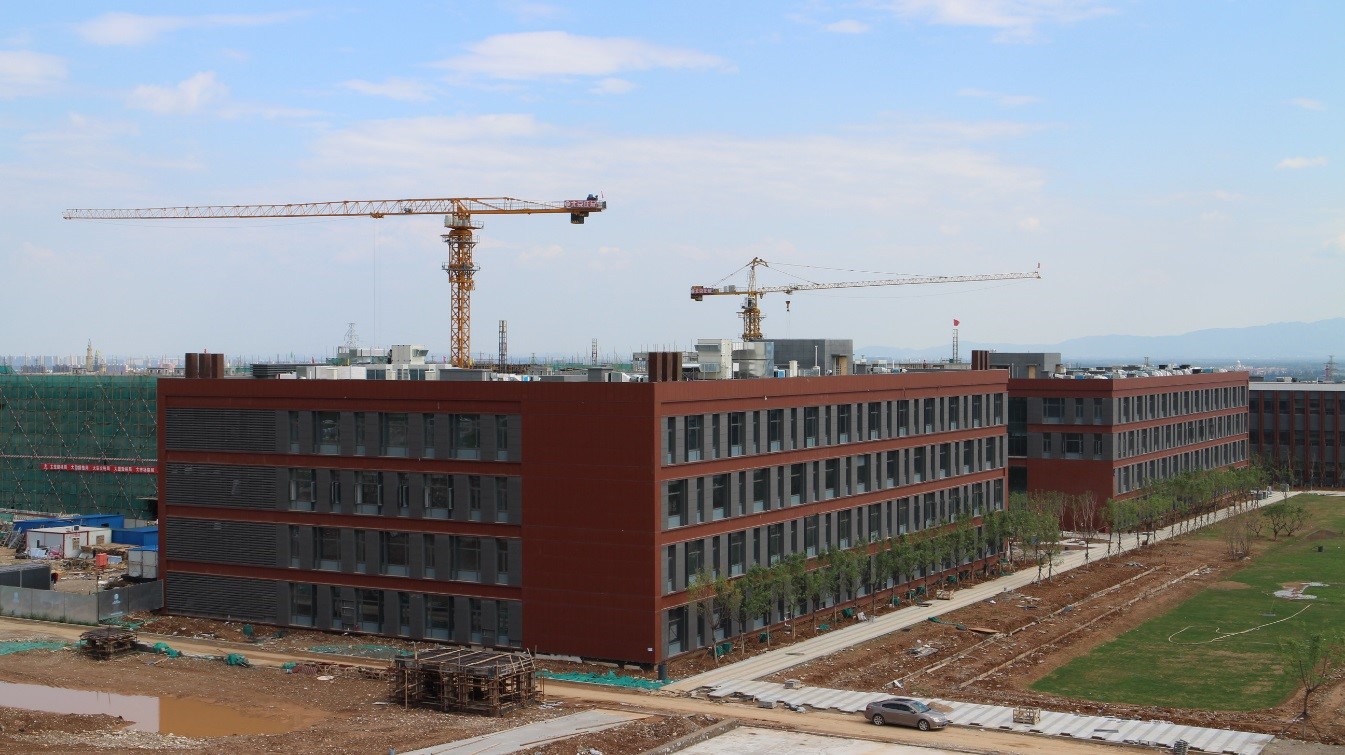

第一教学楼:

教学楼(除东端外)已经具备各种教学桌椅教学设备进场安装条件,多数教学设备已经进场安装;硅藻泥完成80%,室内空气检测已完成;录播教室正在做墙面样板;地砖完成80%,吊顶封板完成90%;动力、照明系统电缆敷设完成。

第一实验楼:

1#、4#实验楼已经具备实验设备进场安装条件,实验设备样板已经运进实验楼;入口门厅硅金板龙骨完成,仿清水砼完成85%,室内空气检测完成;洁具安装完成,散热器基本完成;空调系统风阀完成,风口基本完成。

体育馆:

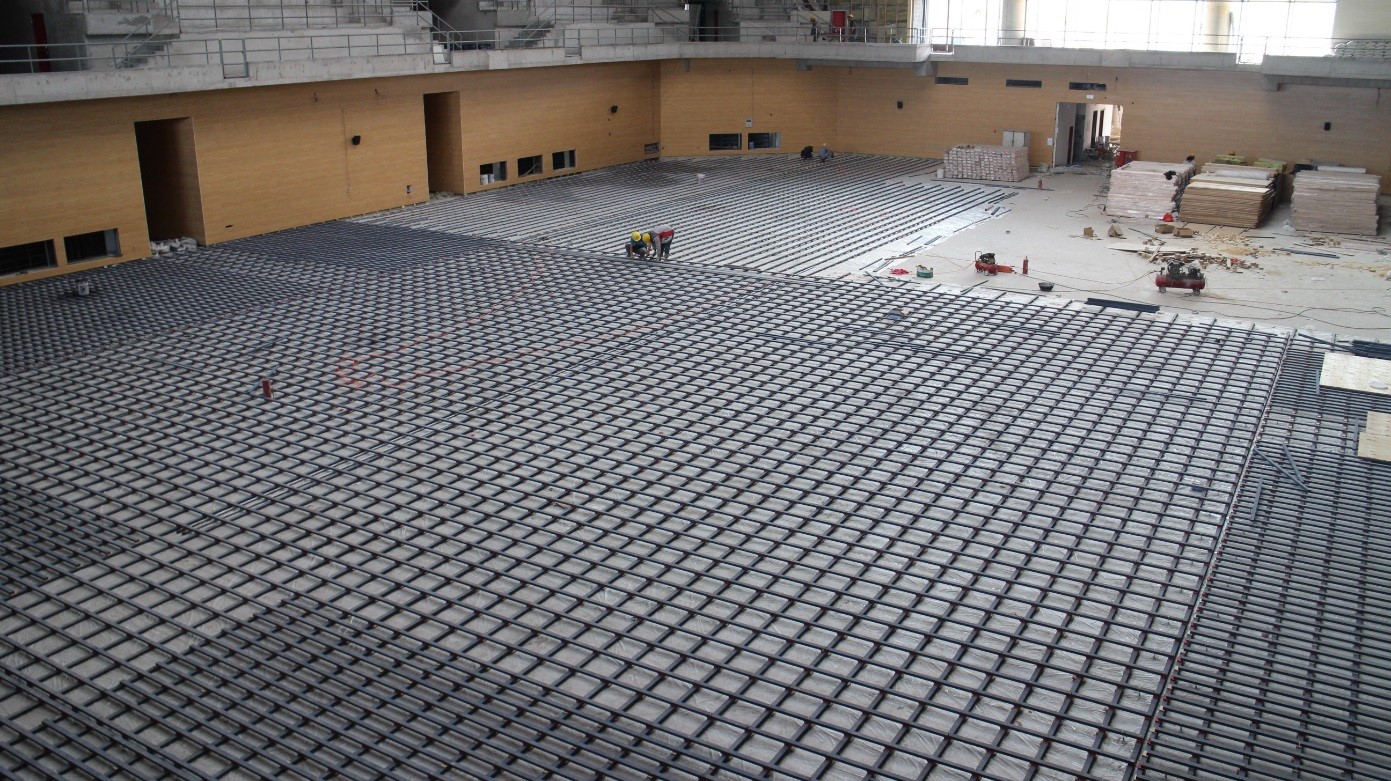

体育馆运动地板、固定及活动座椅、LED大屏已经开始进场安装;幕墙工程泳池采光顶铝板安装完成,东面施工电梯部位龙骨及岩棉玻璃完成,采光顶电动开启器安装完成,铝板完成;训练馆屋面贴砖施工完成,走廊地砖4层完成,铝方通训练馆门厅,走廊完成,主门厅铝板顶完成;游泳馆屋面贴砖施工完成95%,顶棚铝单板安装95%,墙面骨穿孔铝单板安装完成95%,清水及仿清水混凝土漆完成;游泳池地砖完成80%,侧面防水完成,游泳池台地砖完成95%;消防主机安装完毕,外线敷设完毕,单点调试完毕。

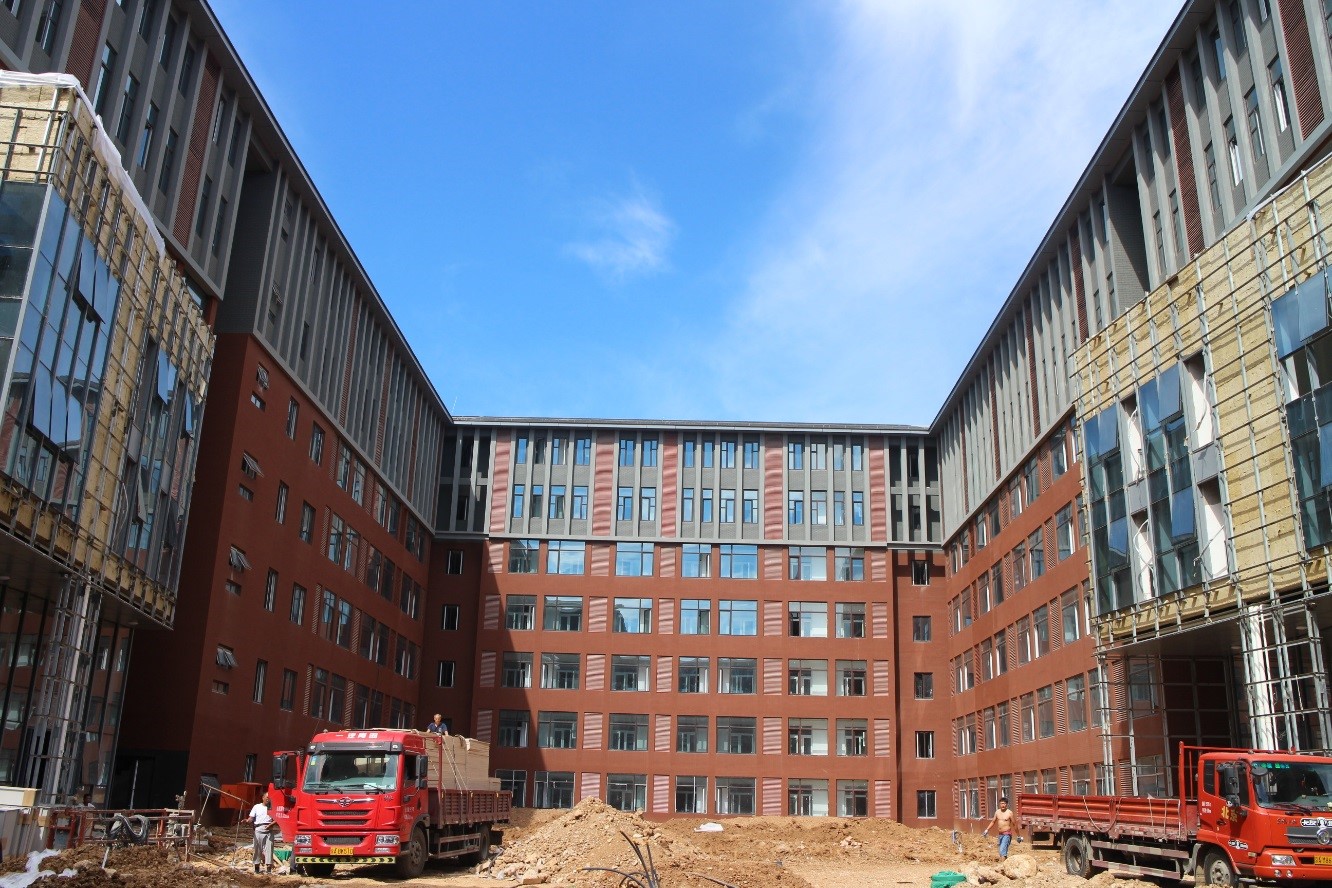

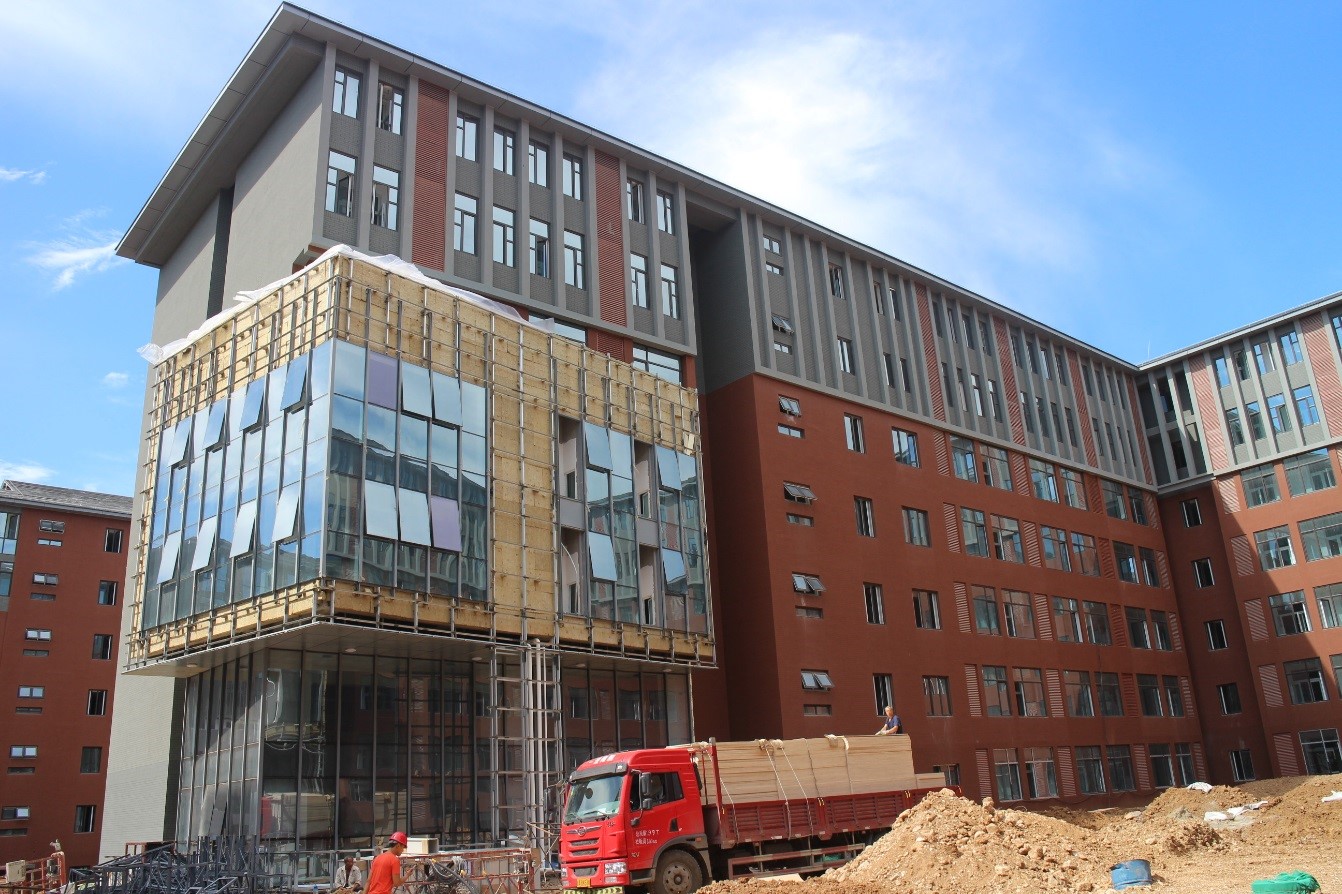

学生公寓一期及后勤服务楼:
学生公寓卫生间墙地砖基本完成,宿舍间地砖基本完成;1、3、6号楼卫生间吊顶、卫生间隔断板、走廊地砖基本完成,室内硅藻泥施工完成2层以上,室内照明灯完成50%,各房间内的插座开关面板正在安装;电梯安装全部完成。

后勤服务楼外装修质感涂料外立面完成95%,幕墙及外窗框安装95%;二遍腻子基本完成;卫生间墙地砖1、2、3、4层墙地砖完成,地下室卫生间墙地砖铺装完成,1、2、3、4层办公室内地砖完成;走廊地砖二、三、四层施工完成,首层铺装完成;大厅地砖首、二、三、四层完成;2、3、4层走廊及大厅墙面腻子完成;防火门框安装完成,门扇安装90%;防火窗窗框及玻璃安装完成;钢质门扇2、3、4层安装完成,梯栏杆安装完成;楼梯间地砖铺装完成;阿姆斯壮室内吊顶板正在吊装2至4层,完成80%;大厅吊顶二、三、四层基本完成,首层完成80%。

第一食堂、锅炉房及青年教师公寓:
青年教师及留学生宿舍正在进行墙面硅藻泥、走廊背漆玻璃及走廊吊顶施工。
食堂已经具备食堂设备进场安装条件,冷库工程已经进驻食堂安装,厨房灶具已经于6月底到达食堂开始安装。
