【单体工程】项目施工进展系列报道(三十三)

(2017.06.01-2017.06.15)

发布日期:2017-10-15

图书馆:
图书馆外幕墙铝板吊顶预完成,施工电梯部位,龙骨完成、岩棉、防水铝板、玻璃、陶板完成,底排收口板陶板、石材完成,第六面大圆弧二层雨棚,龙骨、铝板、陶板完成。总包装修工程六层铝方通完成90%,五层铝方通开始施工;墙面2遍腻子施工完成60%,楼梯间第二遍腻子完成60%;房间内吊顶施工完成60%,1到6层二遍腻子完成80%;地下室二遍腻子完成80%;垫层二层完成;楼梯间地砖铺贴,5个已完成,完成70%;地下室二遍腻子完成80%。屋面真石漆完成80%,机房地砖铺贴完成80%;墙面顶面吸音板完成70%,屋面女儿墙保温完成,屋面砖完成70%。

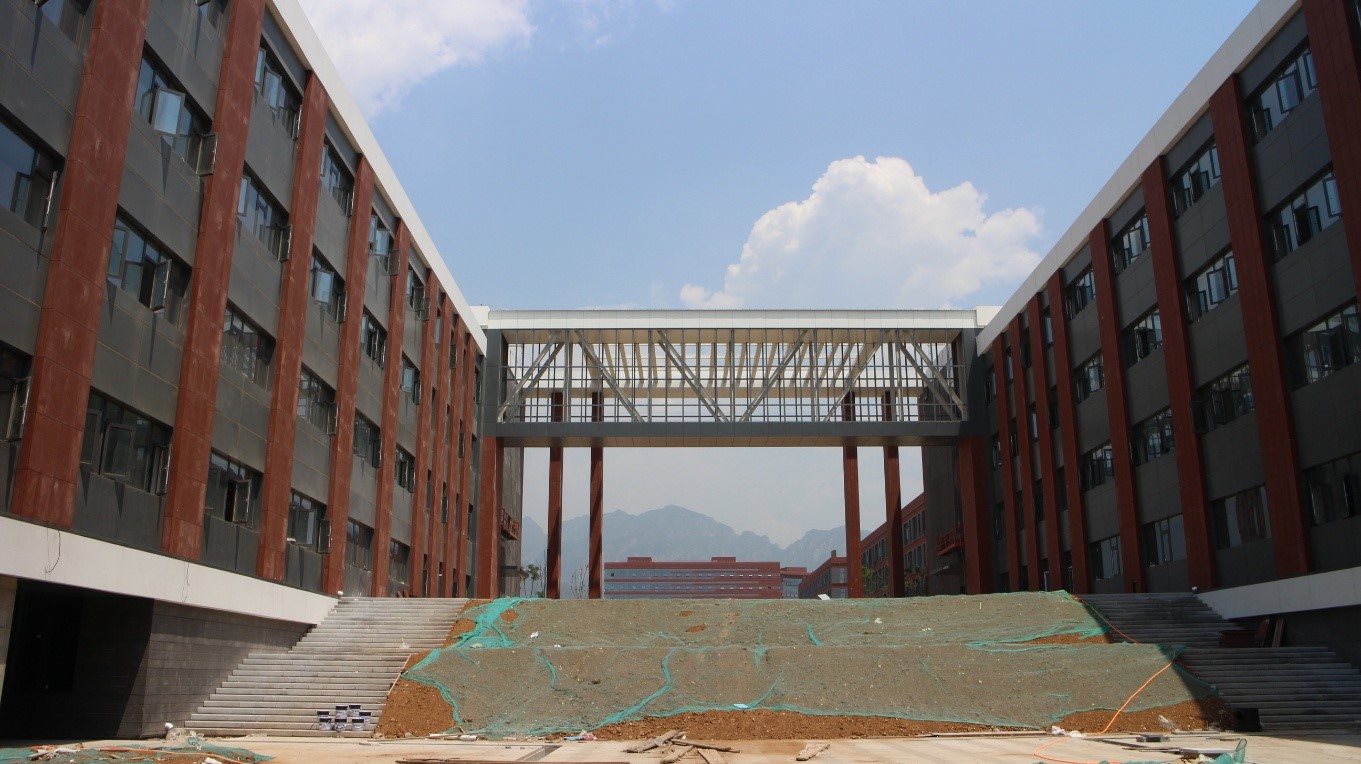

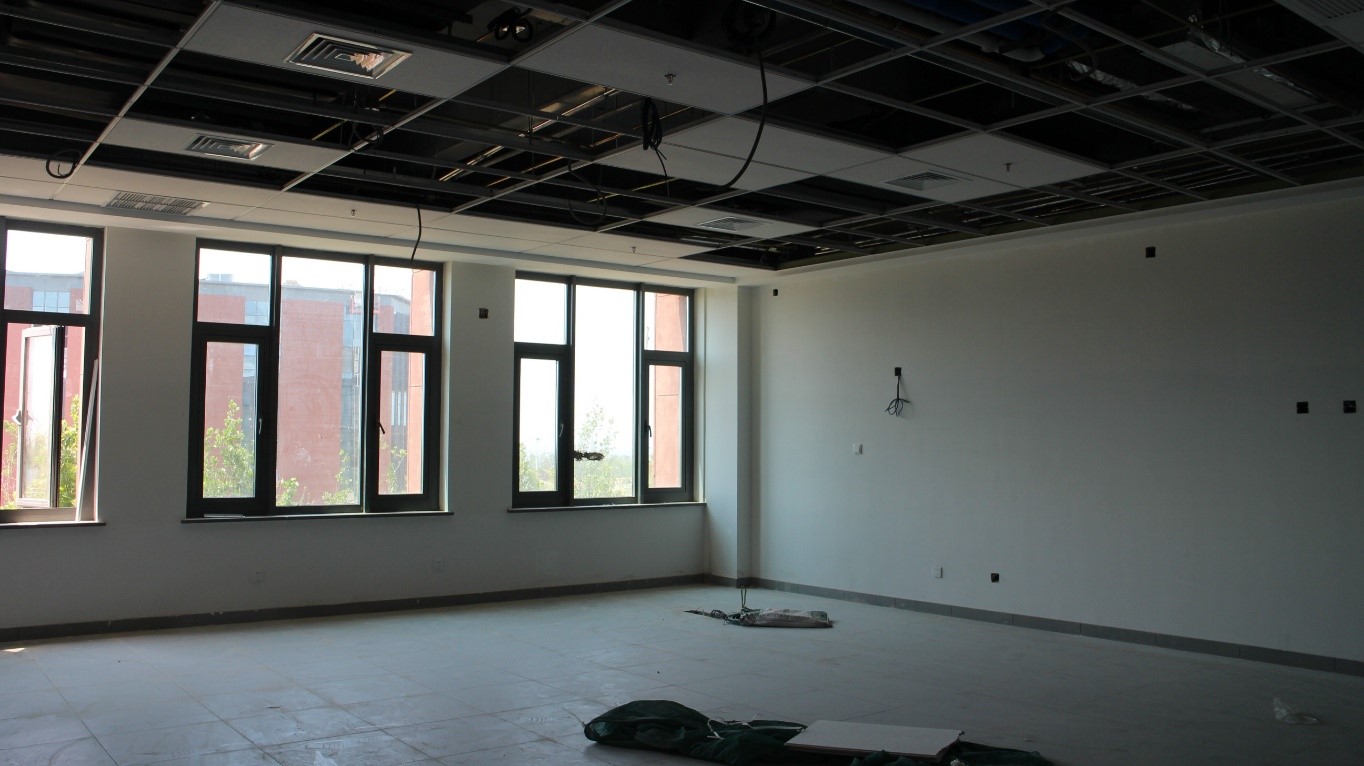

第一教学楼:

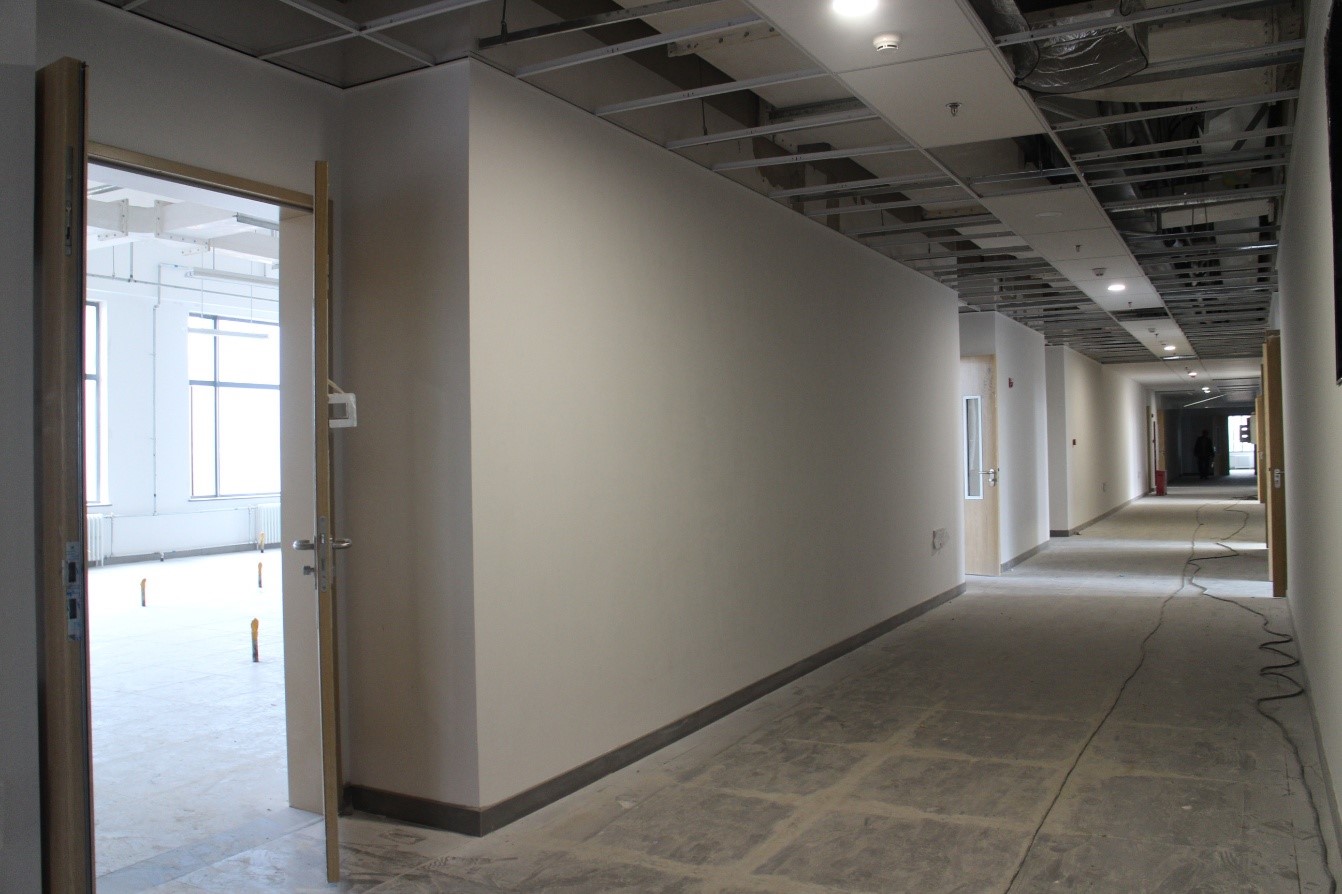

教学楼(除东端外)地砖基本完成。楼梯砖全部完成。门框安装完成,门扇安装完成。吊顶完成90%;动力、照明系统电缆敷设完成。东端二次结构完成,屋面工程、室内粉刷石膏正在施工,幕墙主龙骨安装完成,钢副框及窗框安装完成,除岩棉外其他幕墙材料全部进场,机电安装正在进行中,德才装饰正在进行基层施工,完成约40%。

第一实验楼:

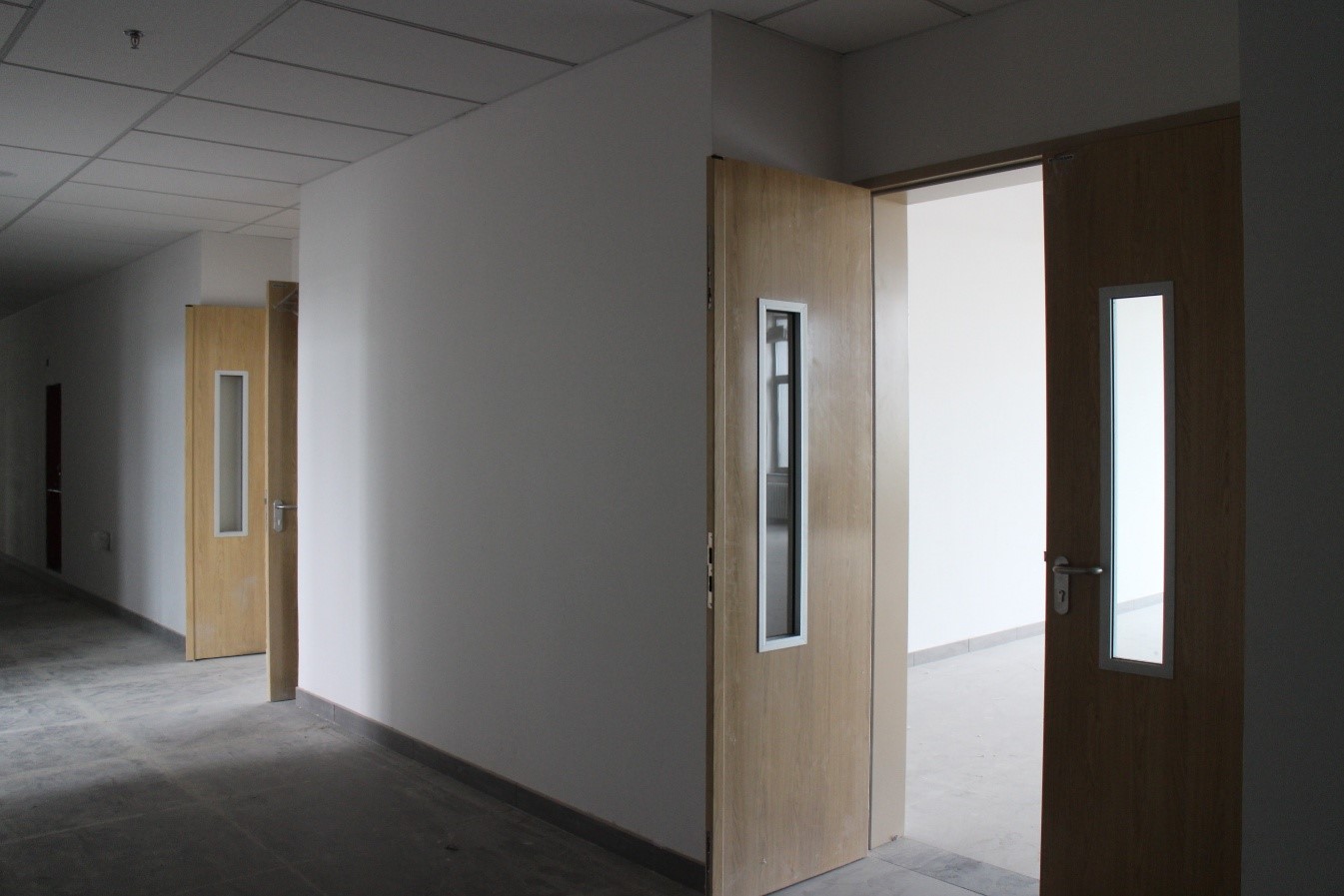

1#、4#实验楼屋面面层施工完成,砖全部完成。门扇全部进场,安装完成,正在装闭门器及锁具等,吊顶完成,墙面二遍腻子完成,楼梯栏杆扶手正在安装,灯具安装95%。2、3、5、6#楼正在施工外圈二次结构,幕墙单位正在进行放线及埋件复核,第一批龙骨已进场,5#楼已开始龙骨施工。

体育馆:

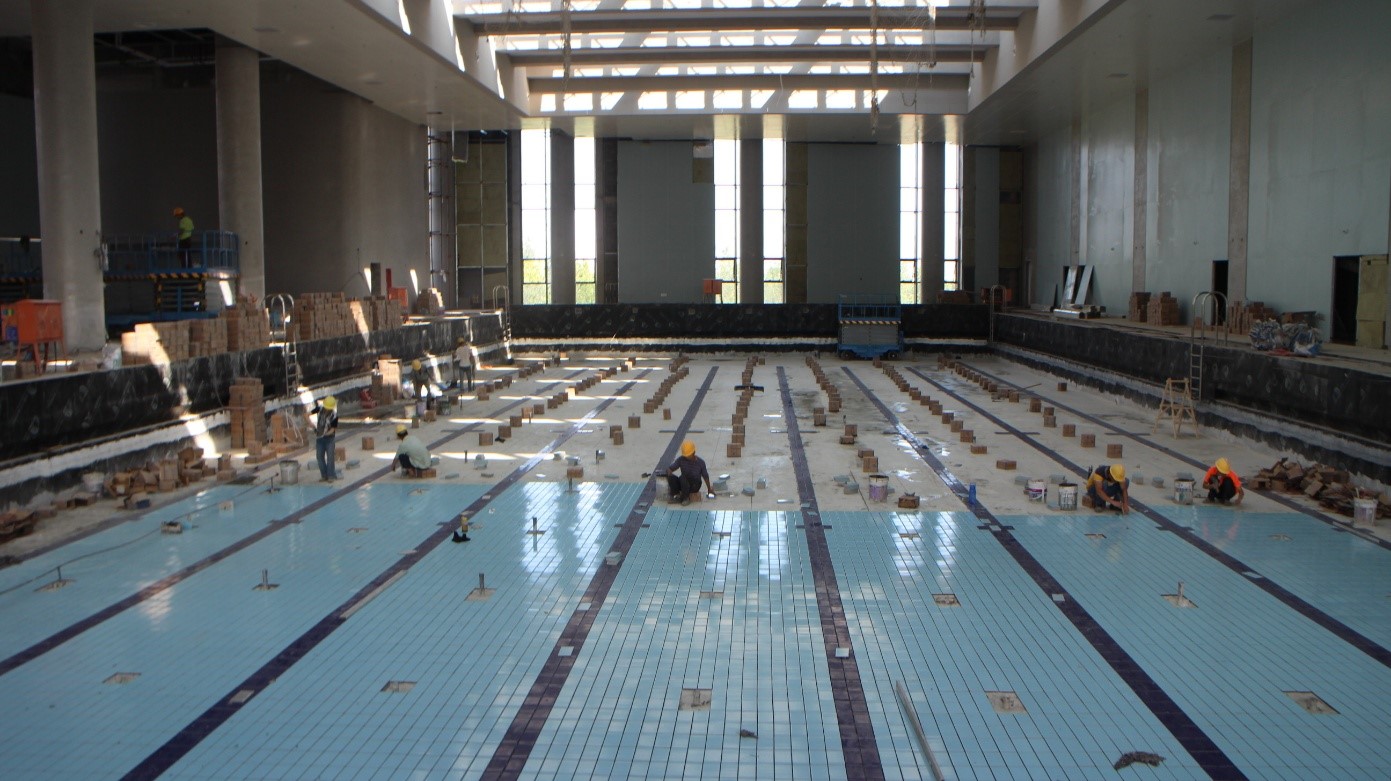

体育馆幕墙玻璃盒子蜂窝铝板基本完成,泳池采光顶铝板安装完成,采光顶电动开启器完成,铝板完成80%;训练馆屋面贴砖施工完成90%,走廊U型挂片安装完成40%,场馆内增强纤维水泥板完成95%;游泳馆屋面贴砖施工完成40%,顶棚铝单板完成50%,墙面骨穿孔铝单板安装完成80%,清水及仿清水混凝土漆完成90%;比赛馆场区装修木塑吸音板安装完成95%

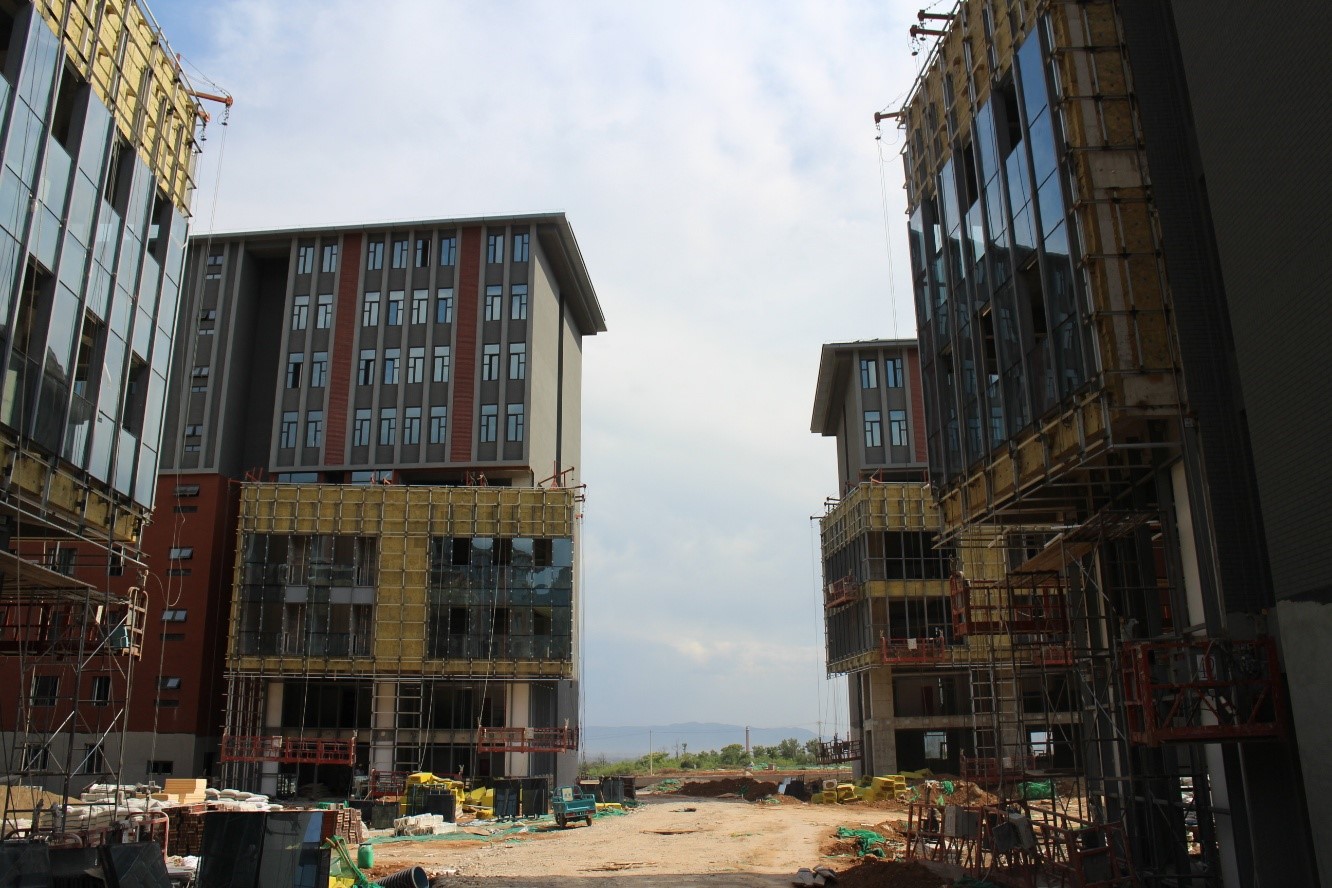

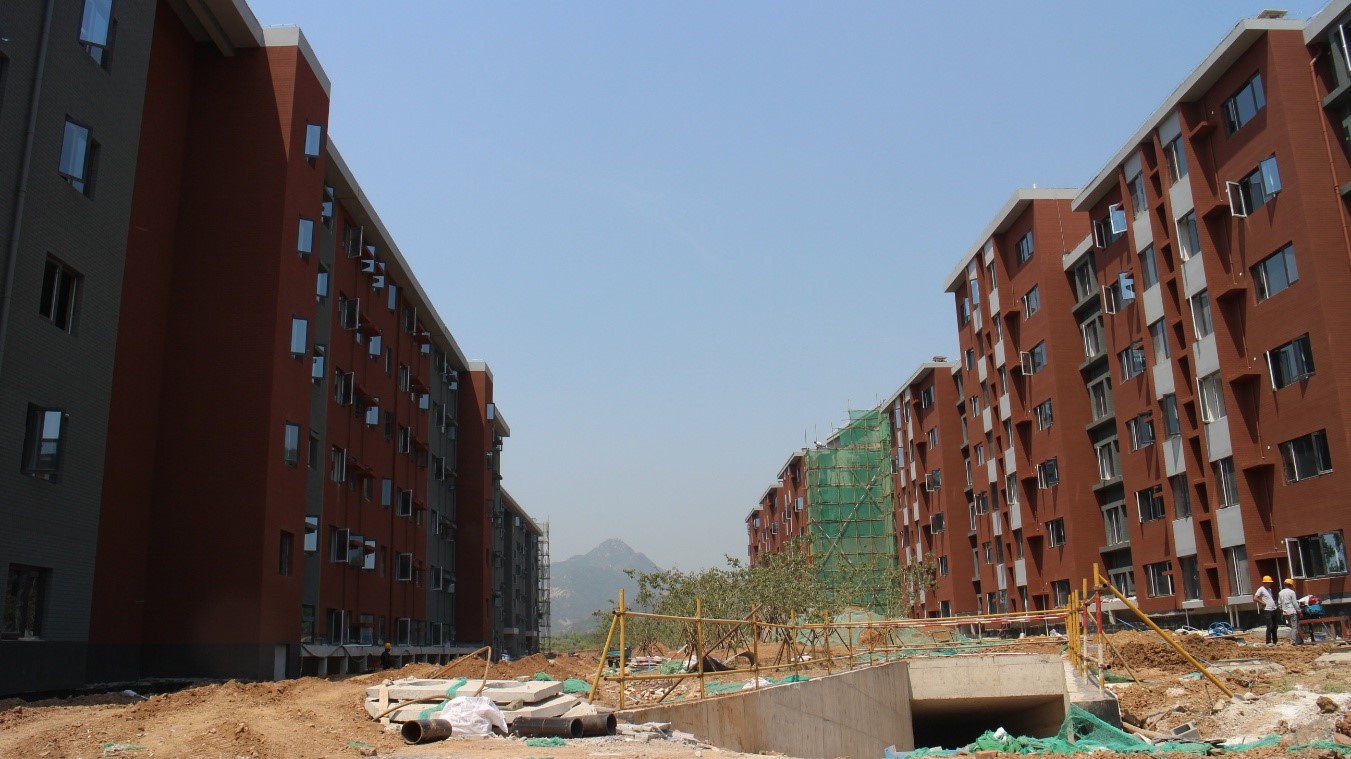

学生公寓一期及后勤服务楼:

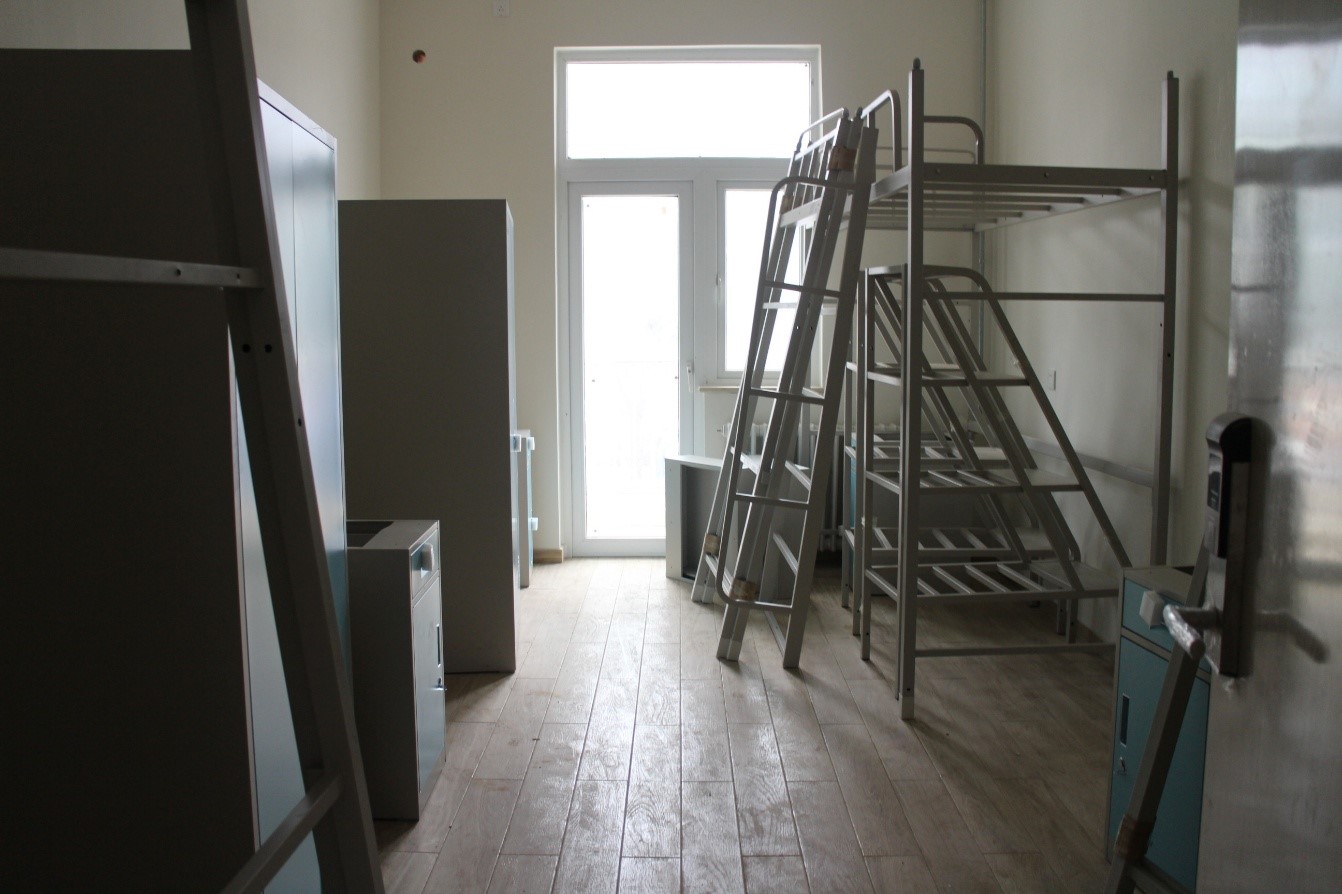

学生公寓外窗框安装基本完成,玻璃安装95%,幕墙玻璃安装完成,质感涂料基本完成;卫生间墙地砖完成90%,室内基层腻子首遍完成,2层以上施工二遍腻子,宿舍间地砖首层及以上完成;霍曼门框已经到齐,完成1、2、3、6号楼,正在安装4、5、7号楼门框,门扇准备进场安装;防火门安装完成90%,门扇1、3、6号楼正在安装;电梯安装全部完成。
后勤服务楼外装修施工质感涂料外立面完成95%,幕墙及外窗框安装95%,玻璃安装90%;粉刷石膏基本完成。卫生间墙地砖2、3、4层墙地砖完成,首层卫生间地砖铺装80%,墙砖开始铺装,2、3、4层办公室内地砖完成,首层室内地砖完成70%;走廊地砖二、三、四层施工完成90%;防火门框安装完成90%,门扇正在安装,防火窗窗框及玻璃安装完成;楼梯间第1、2段地砖铺装完成,3段铺装进行中;阿姆斯壮室内吊顶板正在吊装2至4层,完成60%。



第一食堂、锅炉房及青年教师公寓:
青年教师及留学生宿舍ABEF座室外装修主框基本完成,外墙玻璃安装50%。外墙涂料ABE完成,F栋东南角电梯位置开始保温施工;A、B、E、F腻子一遍完成,F栋三层以上卫生间地砖、墙砖、室内地砖完成,二层完成30%;A、B、E室内六层地砖粘贴基本完成,AE栋五层完成,B栋五层完成50%,AE四层完成40%;卫生间吊顶铝板封样完成。

第一食堂防火门安装完成90%,钢制转印门框安装完毕;龙骨网架焊接完成,开始包铝板;东立面完成85%,南立面完成,西立面完成40%;消防水系统后厨区域管道完成,后厨末端追位50%,就餐区1-2层基本完成,3层完成50%。
