【单体工程】项目施工进展系列报道(二十九)

(2017.04.01-2017.04.15)

发布日期:2017-04-21

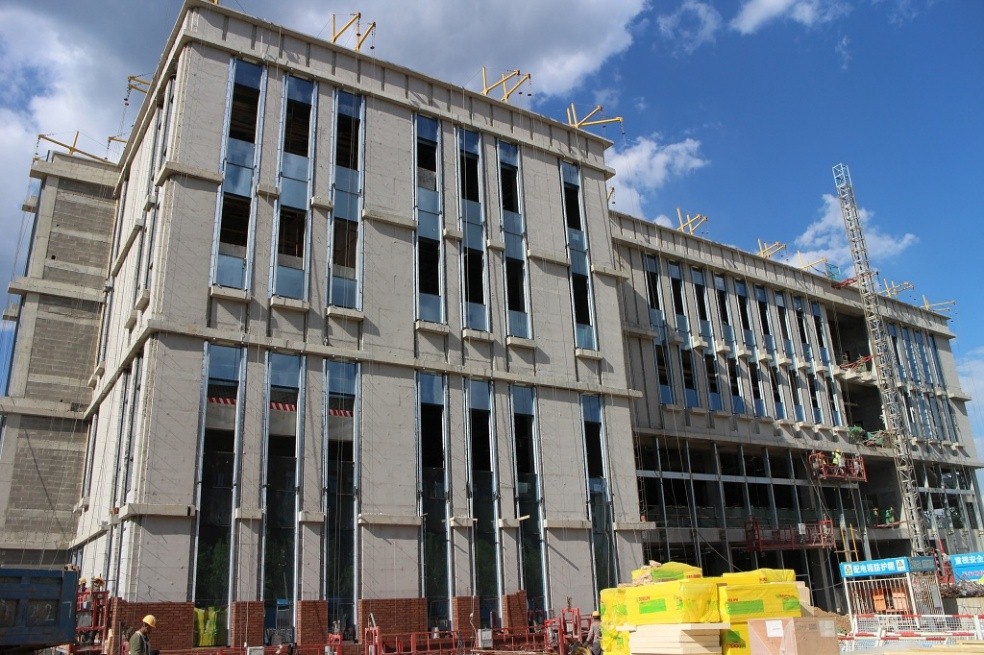

图书馆:

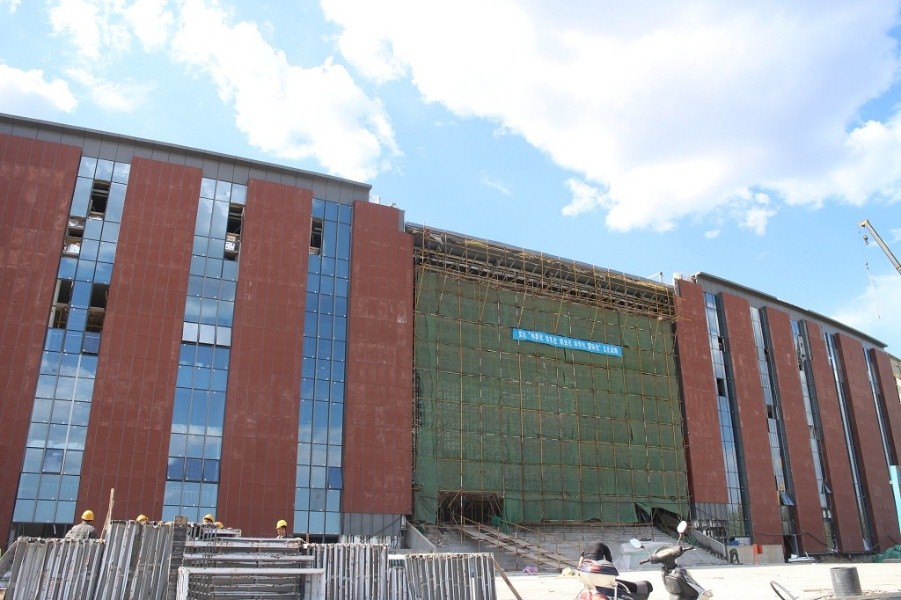

图书馆地下室水泥踢脚线完成,5层吊顶龙骨完成,屋面机房墙体保温及真石漆基层完成,空调机房垫层完成,5层柱子龙骨完成,4、5层瓷砖完成80%;卫生间墙面抹灰及骨架焊制开始施工,钢梯骨架开始施工,中庭脚手架脚搭设完成,1-3层GRG主骨架焊制完成80%,首层圆柱柱面主龙骨焊制完成30%,2-3层吊顶吊筋安装完成,1-6层电梯厅基层主龙骨钢架焊制完成80%;幕墙一~六面防水铝板及玻璃安装完成95%,吊顶铝板龙骨完成65%,铝板完成30%,陶板安装完成55%,六层玻璃安装完成;四层消防吊顶内增加上喷支管安装完成,三层吊顶内增加上喷支管安装60%,一层吊顶内增加上喷支管安装完成,一、二层报警平层穿线,三、四层涮锡、设备底座安装,配合六层、五层房间内吊顶喷淋及报警设备追位,三层及屋顶大流量喷头系统及二层高空喷淋管道安装、报警穿线,地下室喷淋、消火栓系统试压。

第一教学楼:

教学楼屋面粘砖完成40%,地面砖铺设完成70%,精装修吊顶龙骨完成85%,封板完成40%;教学楼幕墙铝平板完成60%,压型铝板完成30%,陶板完成67%,玻璃幕墙    完成95%,埃特板、龙骨完成90%,岩棉完成75%,防水铝板完成60%,埃特板完成30%。

第一实验楼:

1#实验楼地面砖铺设完成80%,门框安装完成100%,4#试验楼地面砖铺设完成50%,门框安装完成70%。1#、4#实验楼幕墙只剩部分格栅、电动开启扇、玻璃门、及收边收口未完成,其余全部完成。

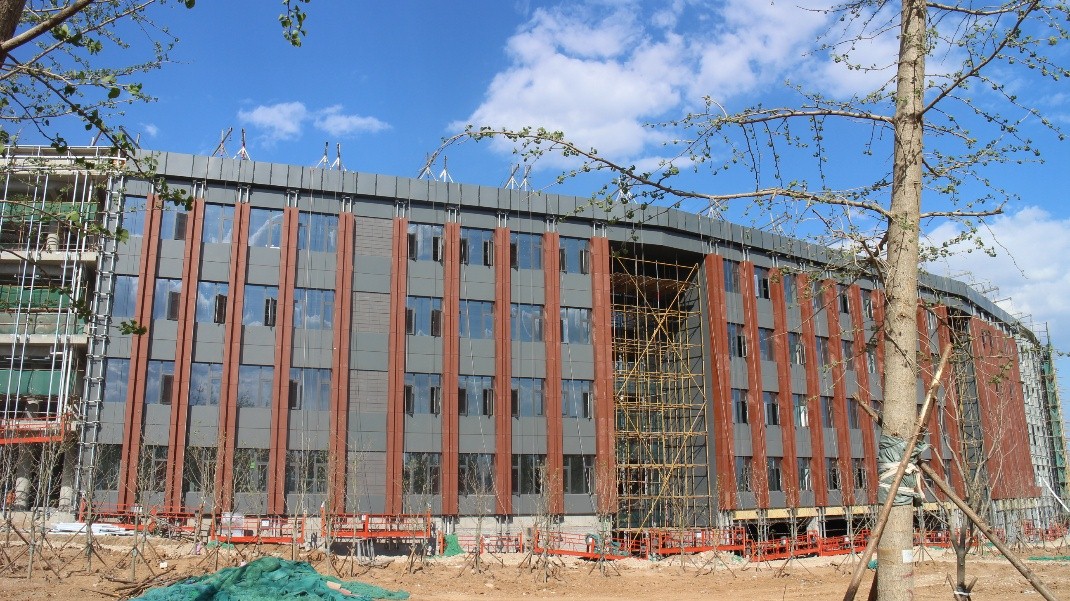

 体育馆:

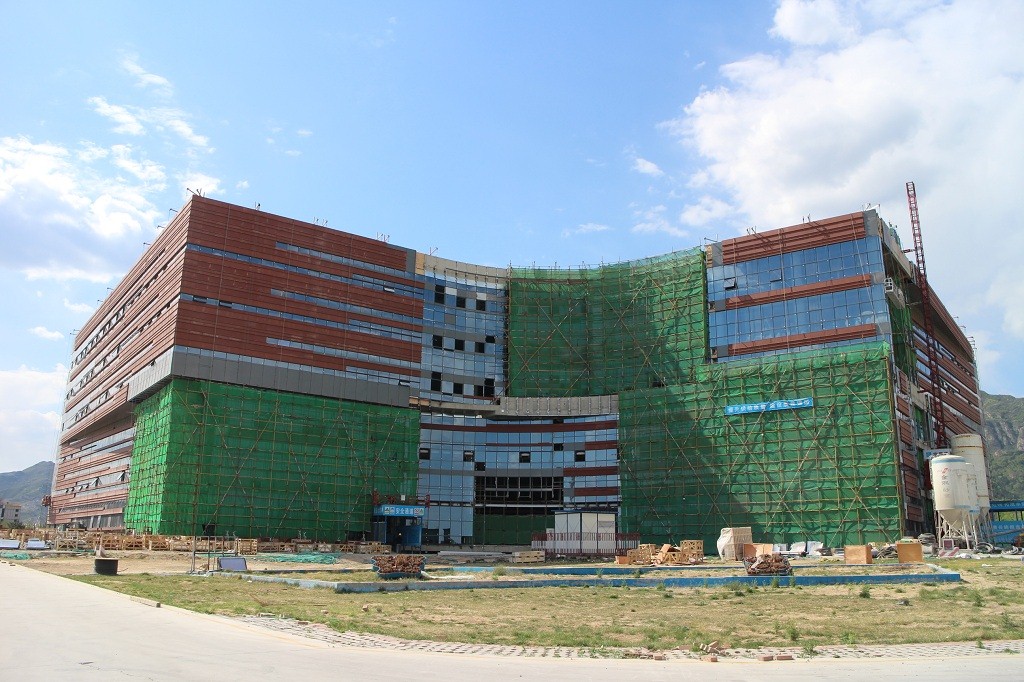

体育馆分界室结构钢筋绑扎完成,南大门基础部分完成。屋面找坡全部完成,找平完成90%,防水施工完成60%。训练馆精装修3层网球馆墙面水泥压力板安装完成40%,穿孔板完成50%,墙面岩棉完成60%,2层羽毛球场石膏板吊顶完成,墙面岩棉完成40%,走廊龙骨安装完成;篮球馆精装修GRC安装完成50%;比赛馆裁判员休息室无石棉硅钙板吊顶完成80%,2层西入口墙面轻钢龙骨完成,看台通道吊顶轻钢龙骨完成;游泳馆4层石膏板吊顶欠缝、头遍腻子施工100%,2层软膜天花吊顶石膏板完成95%,墙面轻钢龙骨完成90%, GRC龙骨完成。幕墙工程东南角主入口施工完成90%,东北角主入口龙骨施工完成70%,西侧主入口玻璃安装完成30%,市政及铺装工程市政管道除南侧雨水外其余全部完成,东北侧铺装完成40%。电线敷设完成90%,电缆敷设完成55%,配电箱安装完成15%,给中水管道保温完成80%,采暖管道保温完成完成55%,防排烟风管保温完成85%,风机连接管道完成75%。消防火灾报警穿线完成90%,火灾报警系统设备安装完成30%。空调风管及水管保温完成60%,一至四层空调机房水管施工完成40%。景观照明室内穿线完成90%,檐口L10灯具完成70%。平安校园室内管线施工完成95%。太阳能室内管道安装完成30%。

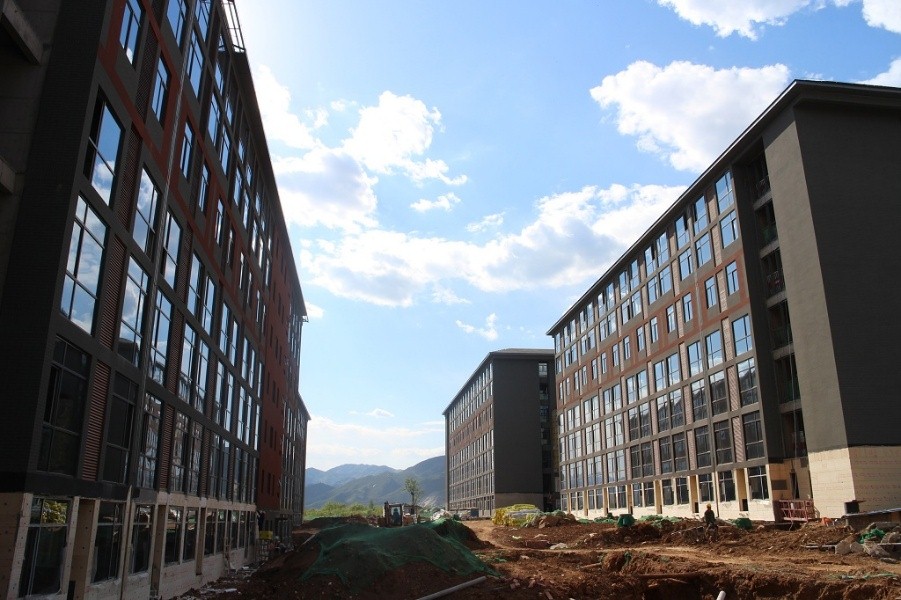

学生公寓一期及后勤服务楼:

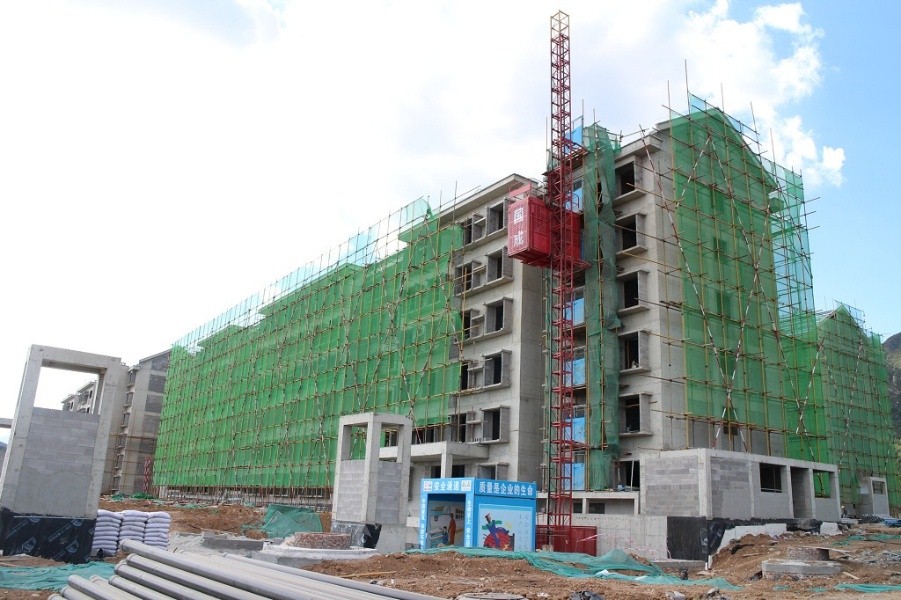

学生公寓1#楼1号楼梯腻子完成,2号楼梯石膏完成,7层宿舍二遍腻子完成,2层以上宿舍地砖完成30%,正在进行幕墙龙骨安装,门联窗安装,首层外墙保温施工,电梯安装施工;2#楼5-7层卫生间防水及保护层施完成,四层小屋面防水及保护层施工,2层宿舍内墙石膏完成,7层头遍腻子完成,3层宿舍地面砖完成,正在进行空调室外机室防水保护层施工,东南侧地基处理支盘桩施工,电梯安装施工,外圈散水基础施工;3#楼6层宿舍地砖铺设完成100%;4#楼1-3层卫生间防水保护层施工,2层以上走廊石膏完成,5层宿舍地面粘砖完成,收口完成60%,正在进行屋面设备基础里面抹灰,幕墙龙骨安装,门联窗安装,电梯安装;5#楼屋面设备基础立面抹灰,3层宿舍内墙石膏施工及6层以上宿舍内腻子施工完成;6-7层宿舍地面砖施工完成;6#楼4层地砖铺设完成,幕墙安装完成;7#楼2-9层石膏粉刷完成,檐口铝板安装完成50%。
后勤服务楼1层第一遍腻子粉刷完成;地下室房间内石膏完成。

第一食堂、锅炉房及青年教师公寓:
青年教师公寓A、B栋五、六层墙面石膏施工完成,厨卫抹灰施工完成;A栋三层、四层地面垫层浇筑完成;B栋三层、四层地面垫层浇筑完成;EF栋平屋面找平层施工完成,五、六层墙面石膏施工完成,厨卫抹灰施工完成;E栋首层、二层地面垫层浇筑完成,三、四层墙面石膏施工完成70%,厨卫抹灰施工完成70%;F栋三层、四层地面垫层浇筑完成。
第一食堂西侧屋面,机房层防水及防水保护层完成100%,首层屋面防水保护层施工完成;一层、二层、三层后厨墙面贴砖完成30%,地下一层到三层粉刷石膏施工完成,一遍腻子完成;幕墙玻璃安装完成70%,外墙保温施工完成; 外墙植筋完成100%,保温罩面完成;东侧大台阶处混凝土浇筑完成;室外用餐厅顶板混凝土浇筑完成。
锅炉房吊顶拆改完成,顶棚石膏完成,腻子完成,外墙涂料抹灰施工完成。
