【单体工程】项目施工进展系列报道(二十三)

(2016.11.15-2016.11.30)

发布日期:2016-12-09

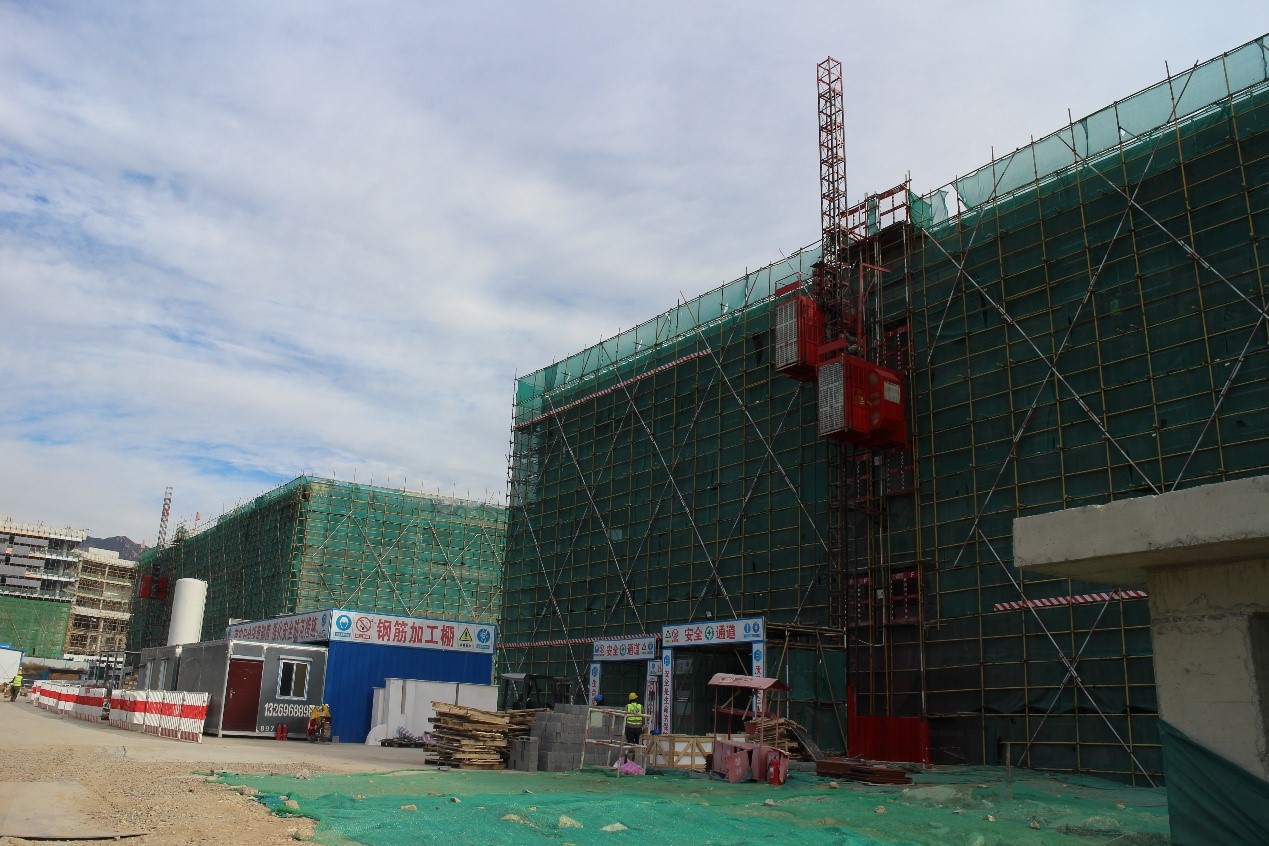

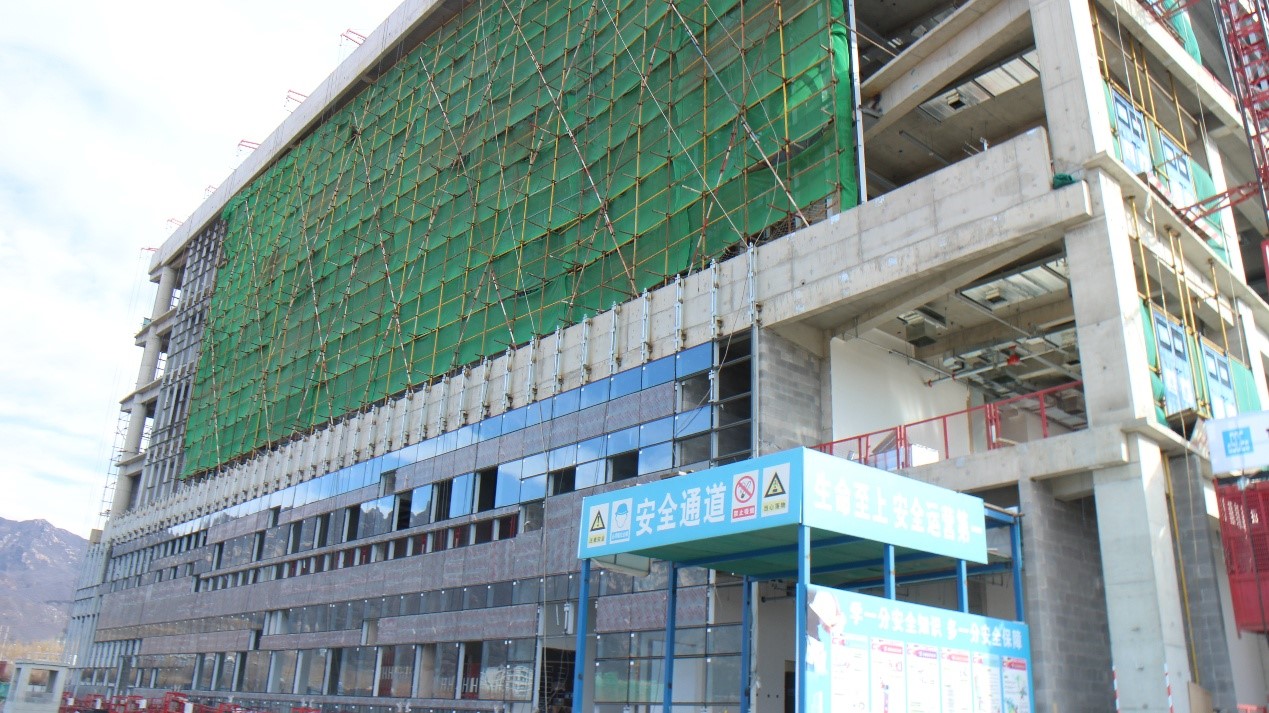

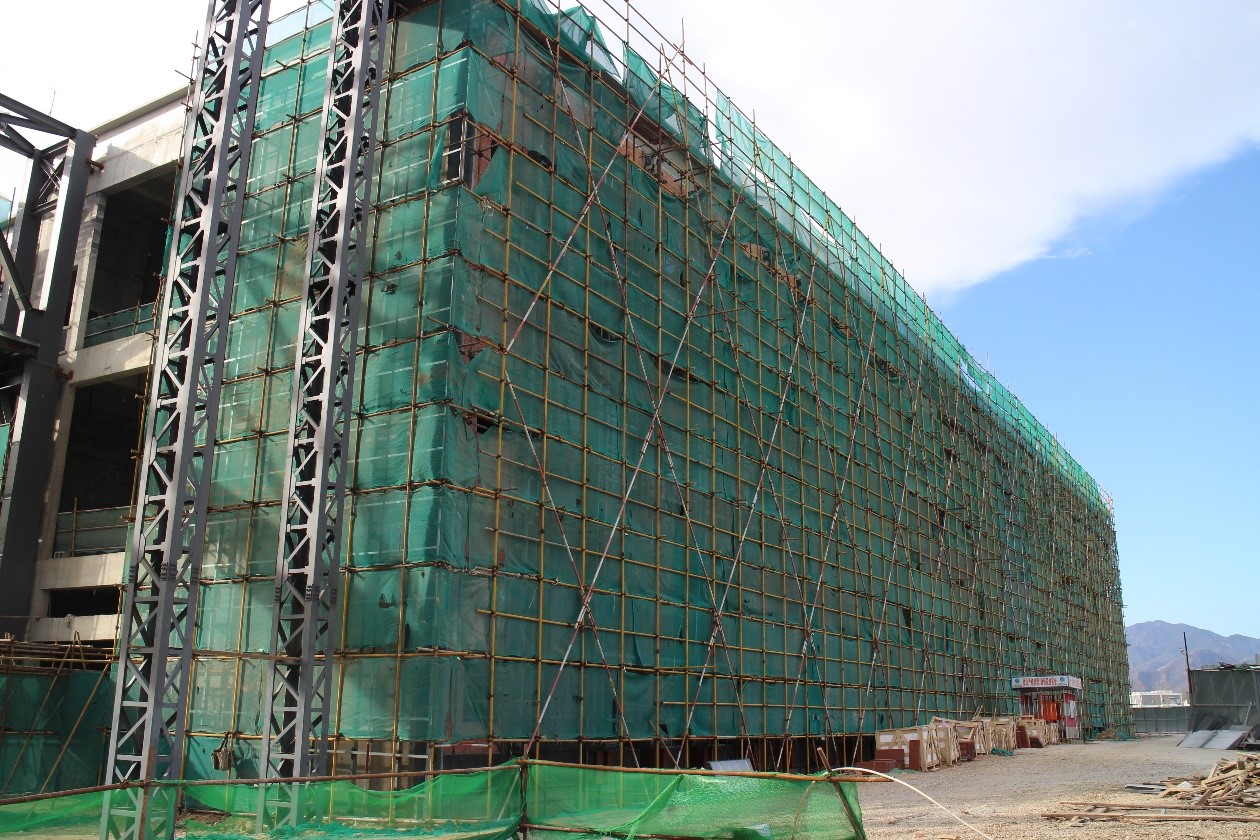

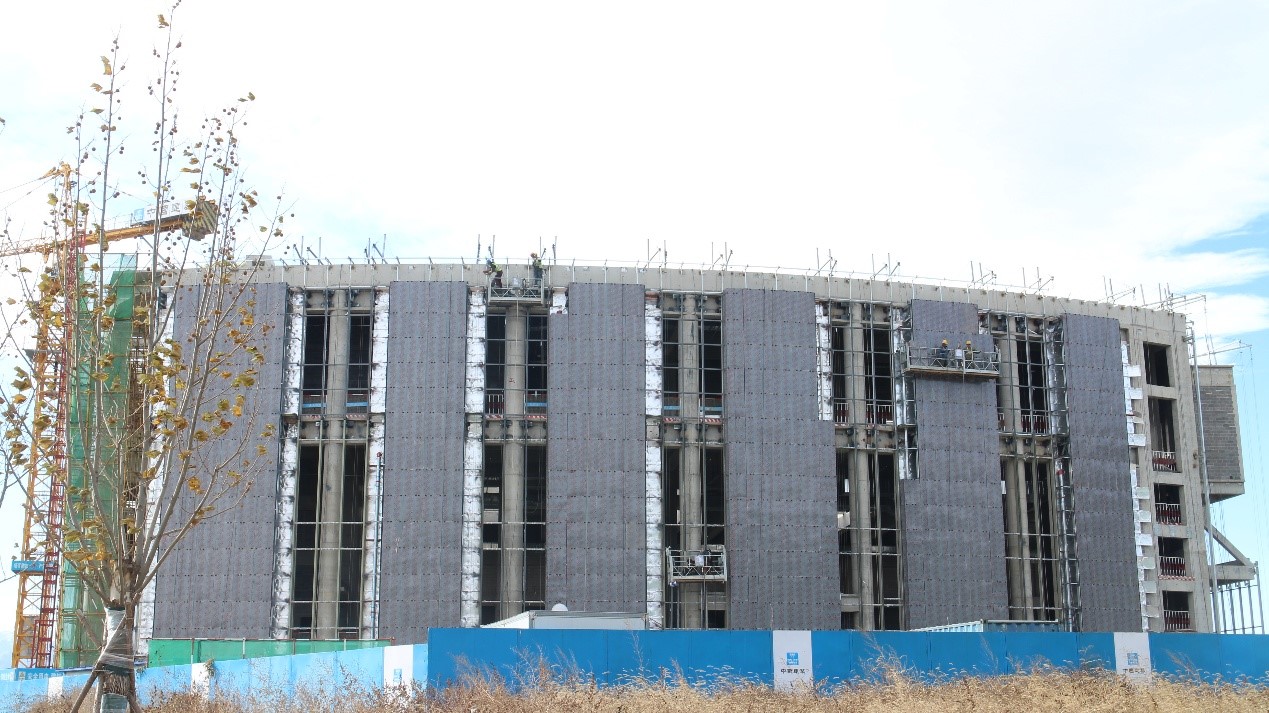

图书馆:
北侧人防通道墙体钢筋绑扎完成,顶板模板支设完成80%。屋面防水完成,费种植区域防水保护层浇筑完成。F2桥架安装完成90%;F1地面二次配管;树精桥架安装完成30%;雨水水平管安装完成80%;B1层中水管安装完成85%;B1层压力排水安装完成70%;屋面风机就为,出树精风管套管安装完成90%。 一层地面垫层浇筑完成,一层保温、地采暖完成50%。幕墙一面玻璃安装30%;二面玻璃完成80%;三面转龙骨完成80%;四面玻璃完成40%;五面龙骨完成90%;六面龙骨完成40%;消防层消防线槽安装完成80%;弱电井线槽安装完成30%;一层喷淋管道收尾完成;四层喷淋管道安装。空调周一层风管安装完成70%;四层风机盘管送回风管制作安装完成50%;二层风机盘管送回风管制作安装完成40%;五层空调水管制安装完成45%; 一层水管制安装完成70%;六层空调水管制安完成50%。

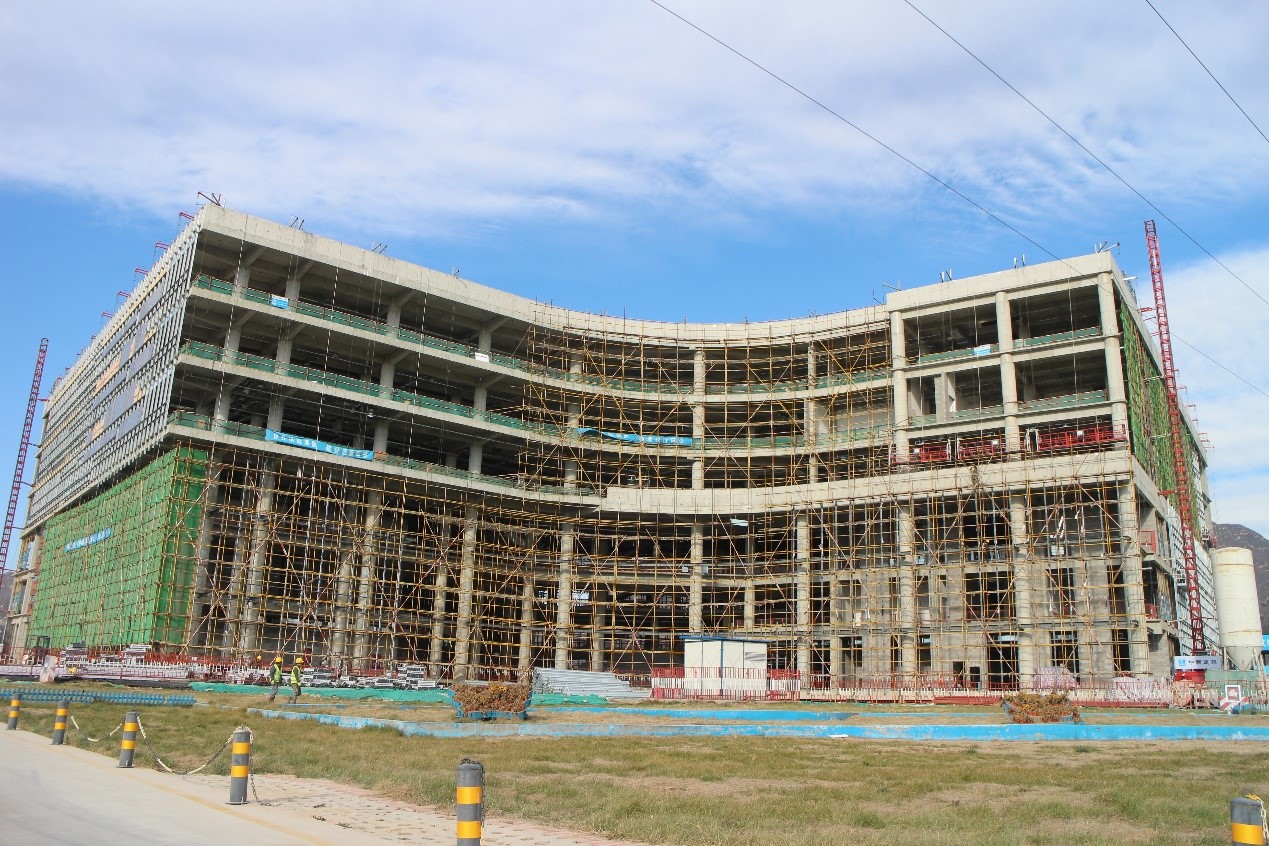

第一教学楼:
教学楼屋面防水保护层全部完成。地面轻集料垫层全部完成;第一遍腻子完成;外窗抹灰收口完成50%;卫生间防水及保护层完成。幕墙北立面铝窗框及玻璃安装完成,达到封闭条件。教学楼铝板安装完成70%;教学楼给水干立管完成85%,空调风立管完成95%,电气暗装配电箱安装完成,强电桥架安装95%,走廊、教室内明配电管完成,消火栓系统完成85%,喷淋完成80%,消防桥架完成85%,弱电桥架完成50%。

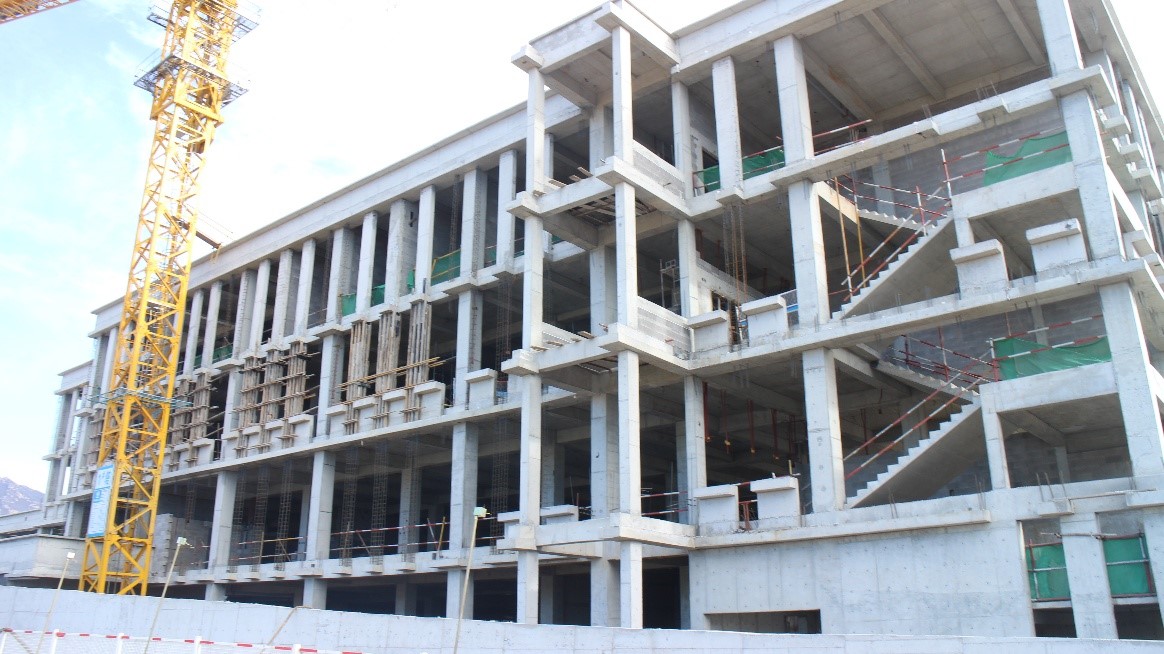

第一实验楼:
实验楼1#楼四层地砖已经开始铺装,目前共计铺装完成四个房间。4#楼屋面防水保护层浇筑完成;地下车库耐磨地坪全部完成;5#楼已完成结构区域二次砌筑完成。1#楼4#楼窗框完成70%;陶板安装完成40%,铝板安装完成80%。1#楼4#楼给水管道完成80%,排水管道完成95%,雨水系统完成95%,采暖系统管道完成60%,地上风管及保温完成55%,地下送排风完成85%;暗装配电箱箱体安装全部完成,强电桥架完成95%,屋顶防雷完成;消火栓系统完成85%,喷淋系统完成80%。

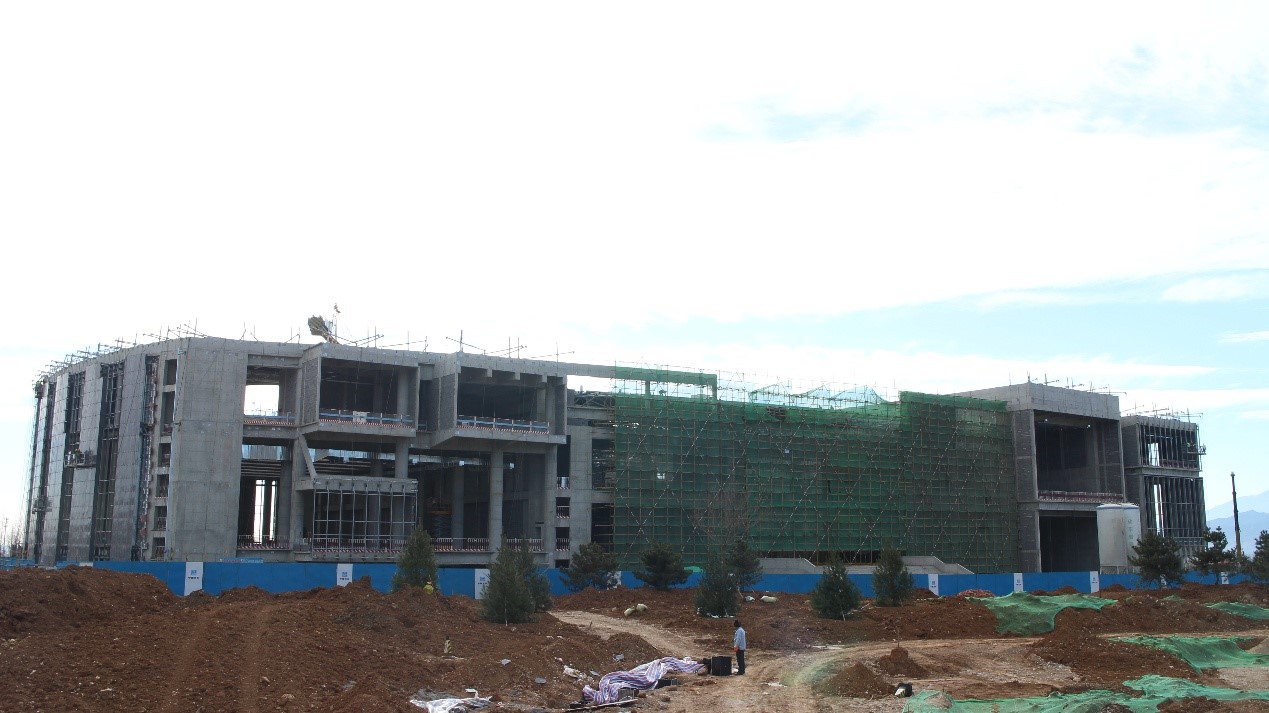

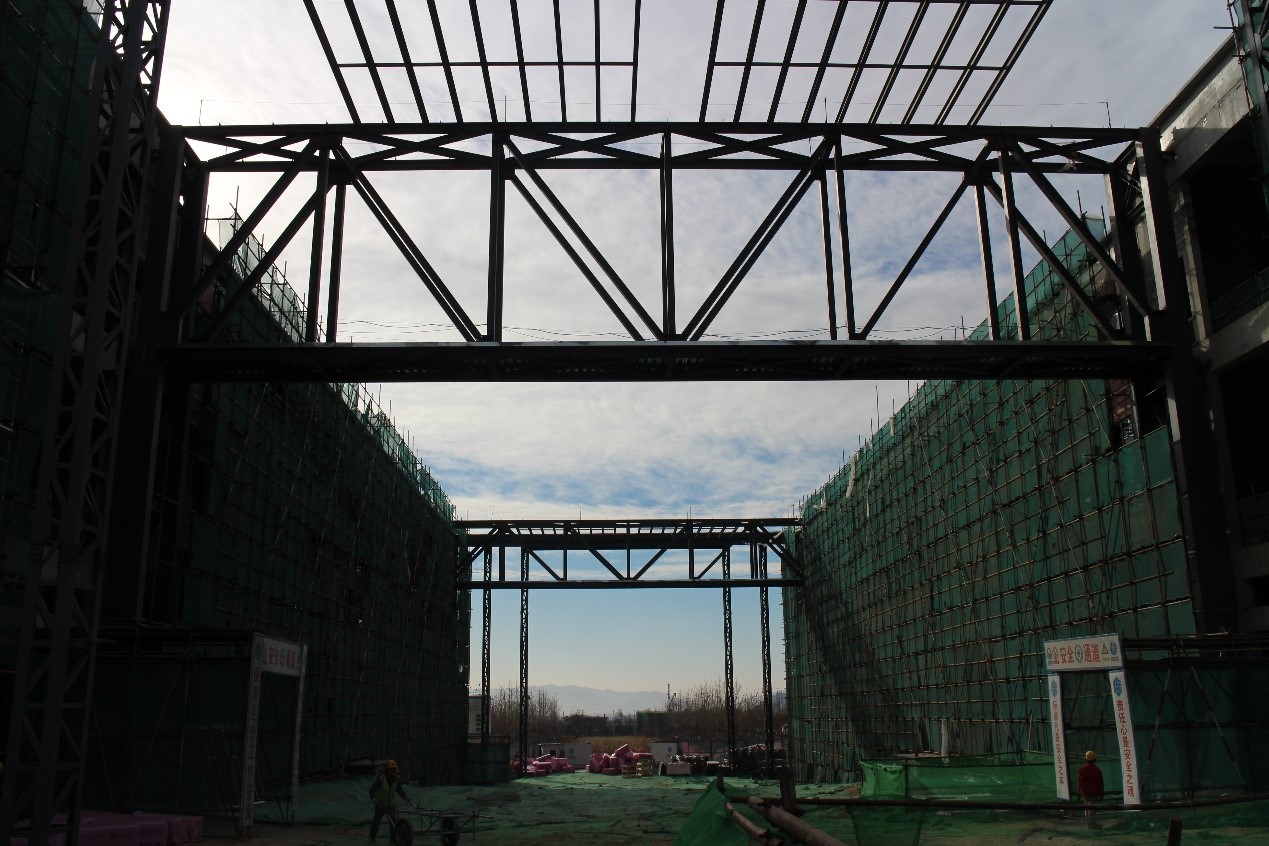

体育馆:
体育馆砌体全部完成,地面垫层全部完成,屋面找坡完成50%,钢结构全部完成,金属屋面完成60%,卫生间抹灰开始施工。体育馆南立面幕墙龙骨完成,防水铝板完成,保温岩面完成;北立面幕墙龙骨完成,防水铝板完成,保温岩面完成,玻璃全部安装完成80%;南立面幕墙龙骨完成,防水铝板完成,保温岩面完成;东立面幕墙龙骨完成70%,保温岩面完成40%;西立面幕墙钢龙骨龙骨完成40%。给中水管道施工完成30%,采暖主干管完成30%,首层赛场地暖盘管施工完成,排水管道完成90%,室内雨水管安装完成60%;通风管道完成80%,屋顶避雷带安装完成100%,桥架安装完成80%;喷淋主管道完成70%,消火栓管道安装完成80%,消防线槽完成20%;空调风管完成80%,空调水管完成60%;综合布线桥架首层完成90%,二层完成30%。

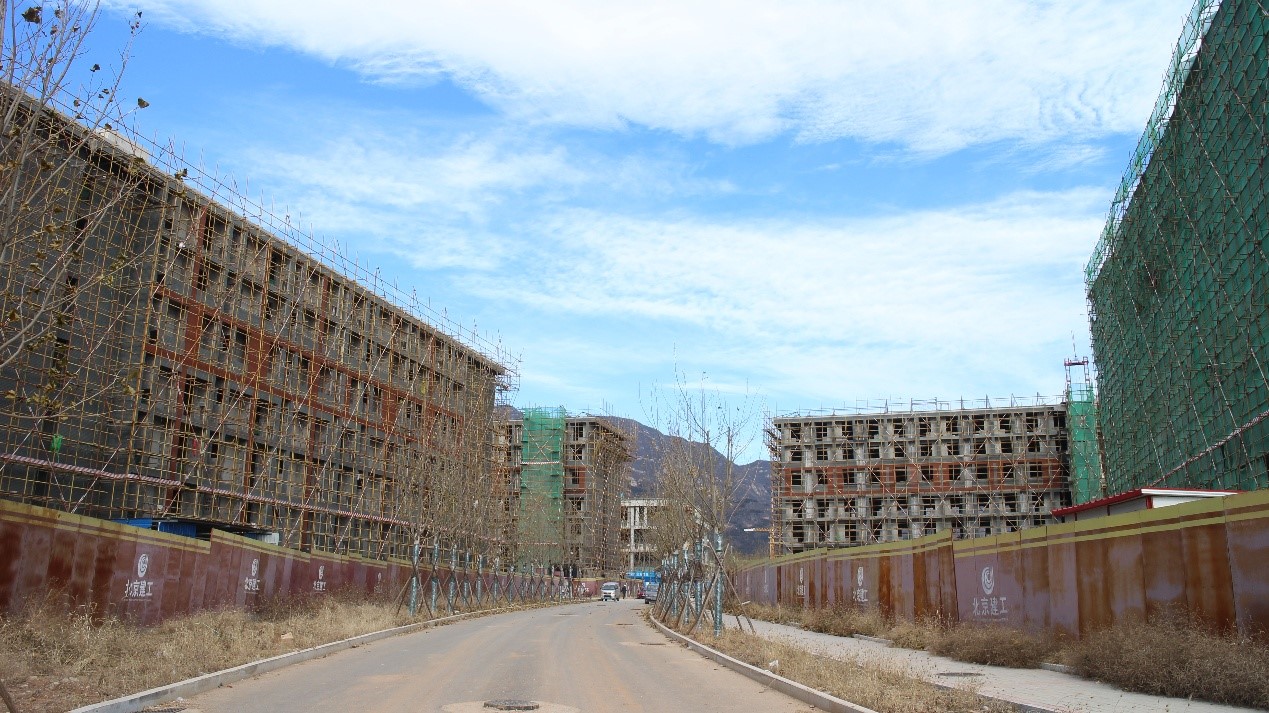

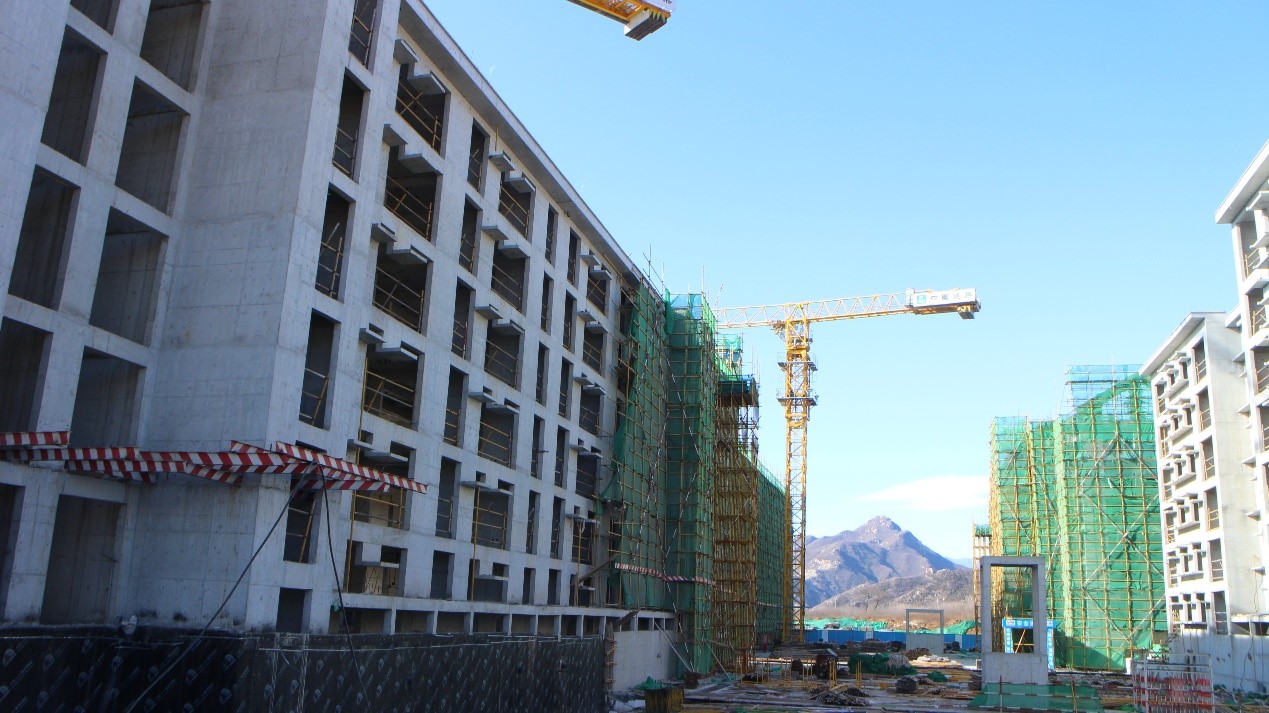

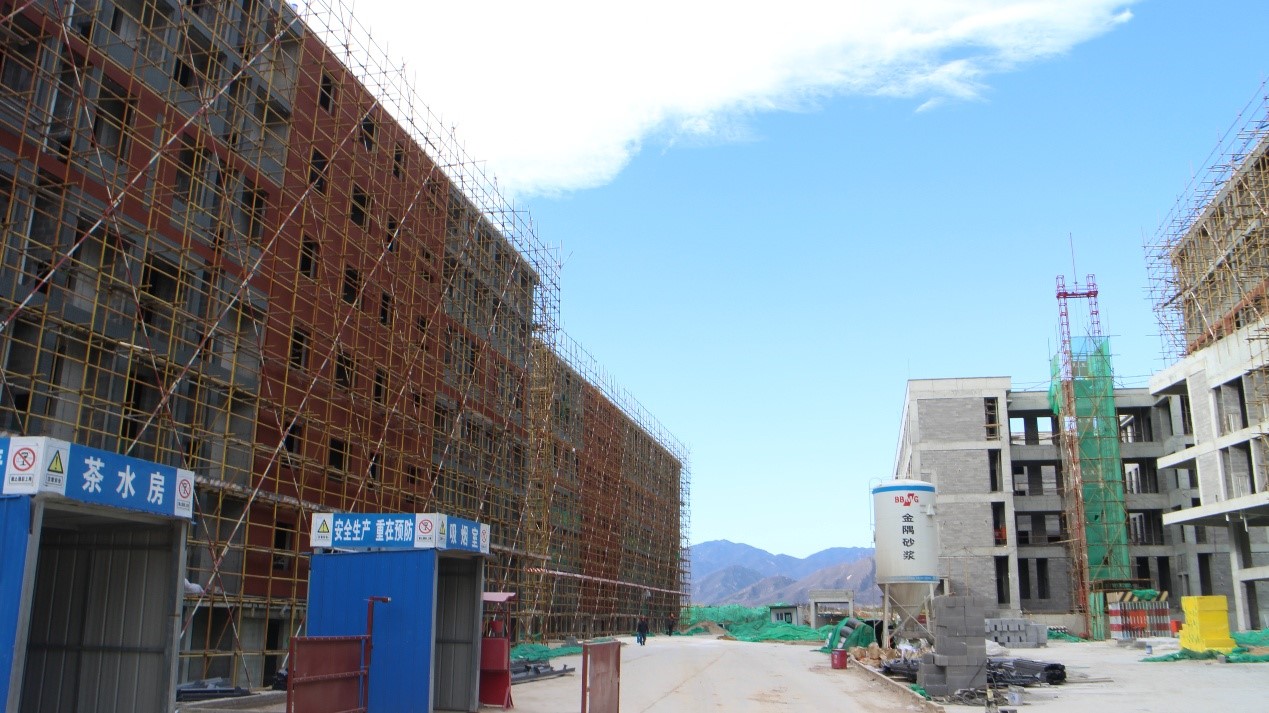

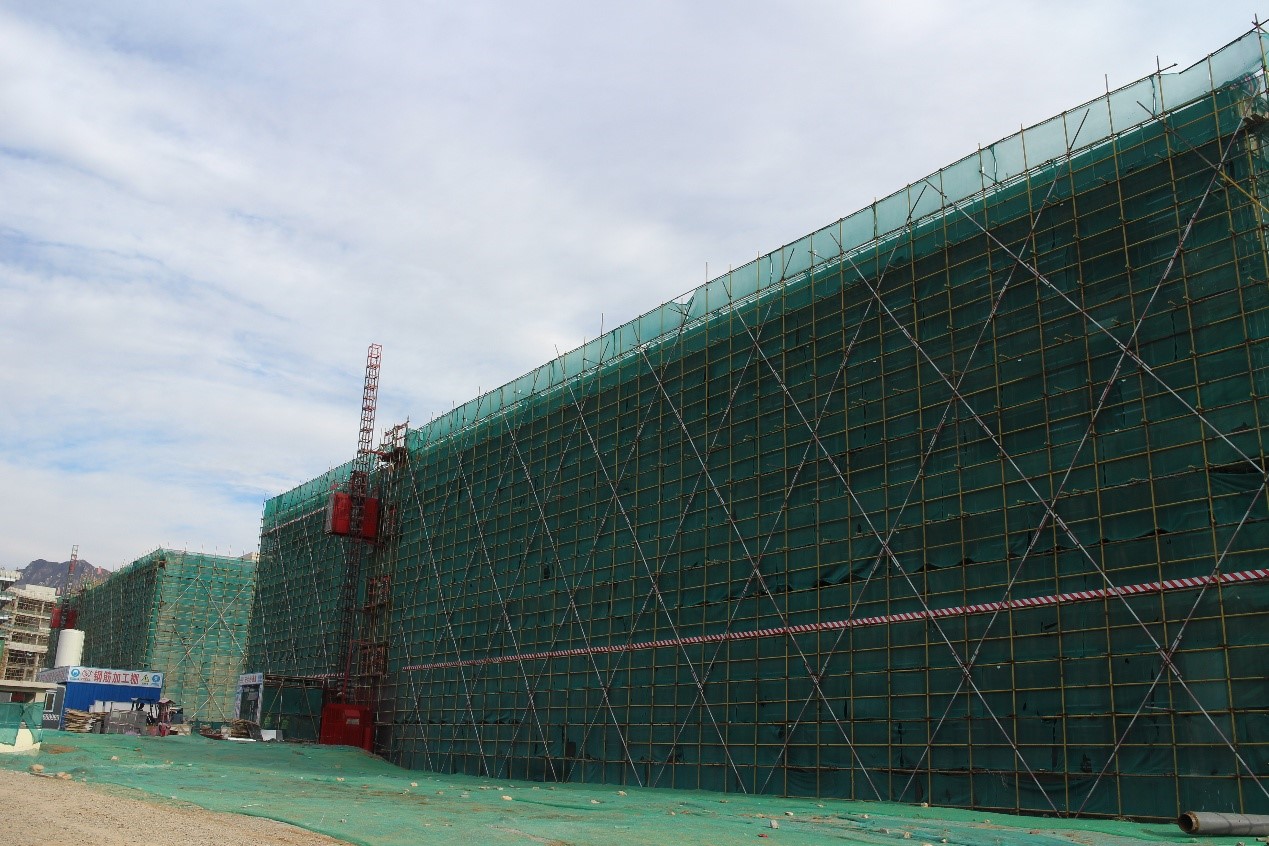

学生公寓一期及后勤服务楼:
B1 B2学生公寓外墙保温完成,外墙涂料施工2层以上完成,内墙砌筑2层以上完成,2层以上内墙面冲筋完成,首层地面垫层完成,屋面防水层及保护层完成;B3 学生公寓2层以上内墙面冲筋完成,2层粉刷石膏完成50%,楼内卫生间抹灰完成,屋面防水及保护层完成,钢结构主体钢架完成,外墙塑钢窗型材制造完成,开始切割加工;B4学生公寓外墙质感涂料2层以上完成,内墙砌筑2层以上完成,首层地面垫层完成,屋面防水层及保护层完成,钢结构主体钢架开始安装;B5学生公寓二次结构砌筑2层以上完成95%,首层地面垫层完成,外墙保温完成,外墙质感涂料2层以上完成80%,屋面防水层及保护层完成;B6学生公寓首层砌筑完成,楼内卫生间抹灰完成,2层以上内墙面冲筋完成,2、3、4层粉刷石膏完成80%,屋面防水层及保护层完成,钢结构主体钢架完成;B7学生公寓外墙二次结构砌筑2层以上完成,外墙保温施工2层以上完成,抗裂砂浆完成70%,内墙砌筑2层以上完成70%,屋面防水层及防水保护层完成。学生公寓地埋给水中水管道安装完成;1-7#楼排水立管完成95%;雨水立管完成90%;排风立管完成;给水中水立管完成70%;消火栓立管完成;强电桥架完成50%。
后勤服务楼地下室二次结构砌筑完成,地上3、4层二次结构砌筑完成,屋面防水及保护层施工完成;雨水管完成95%,排水立管完成,风机封样完成,换热站设备开始安装。




第一食堂、锅炉房及青年教师公寓:
青年教师公寓车库顶板找坡层开始施工,地下室二次砌筑完成80%,地下车库风管制作50%。
第一食堂二次砌筑已完成70%,二次结构外墙二三层构造短柱完成,二次结构内墙砌筑一二三层完成,地下一层元宝基础及垫层开始施工,食堂地埋铸铁排水管道完成,屋面避雷完成20%,埋地排水管完成90%,雨水立管完成95%,污水立管完成60%。
锅炉房二次结构完成,锅炉进场就位完成。
