【单体工程】项目施工进展系列报道(二十二)

(2016.11.01-2016.11.15)

发布日期:2016-11-30

图书馆:

北侧人防通道地板混凝土浇筑完成,屋面防水完成。幕墙一面防水铝板完成40%;二面玻璃完成50%;三面转龙骨完成70%;四面防水铝板完成50%;五面龙骨完成90%;六面龙骨完成10%。二层消防线槽安装完成30%;二、三层喷淋管道收尾完成; 四、五层消火栓箱内支管安装完成;消火栓主管道阀门安装完成;一层消火栓主管与立管连接完成。周一层风管、水管安装完成55%;二层风机盘管吊装完成30%;五层、六层空调水管安装完成30%;四层风机盘管送回风管安装完成30%;二层风机盘管送回风管安装完成25% 。

第一教学楼:

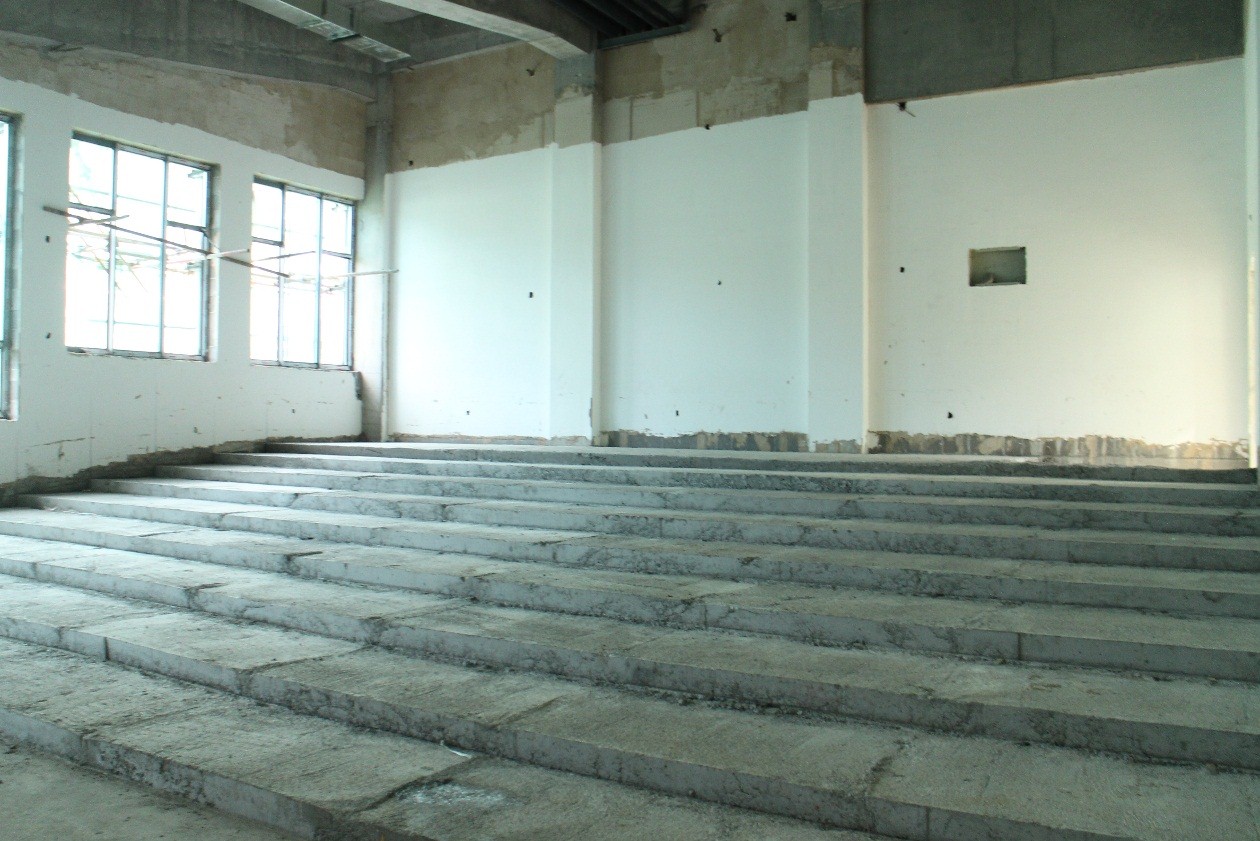

教学楼屋面防水层完成,防水保护层完成70%。卫生间防水完成100%,首层阶梯教室台阶垫层完成,幕墙保温层完成55%,防水铝板完成45%,铝窗框完成76%,玻璃完成47%。

第一实验楼:

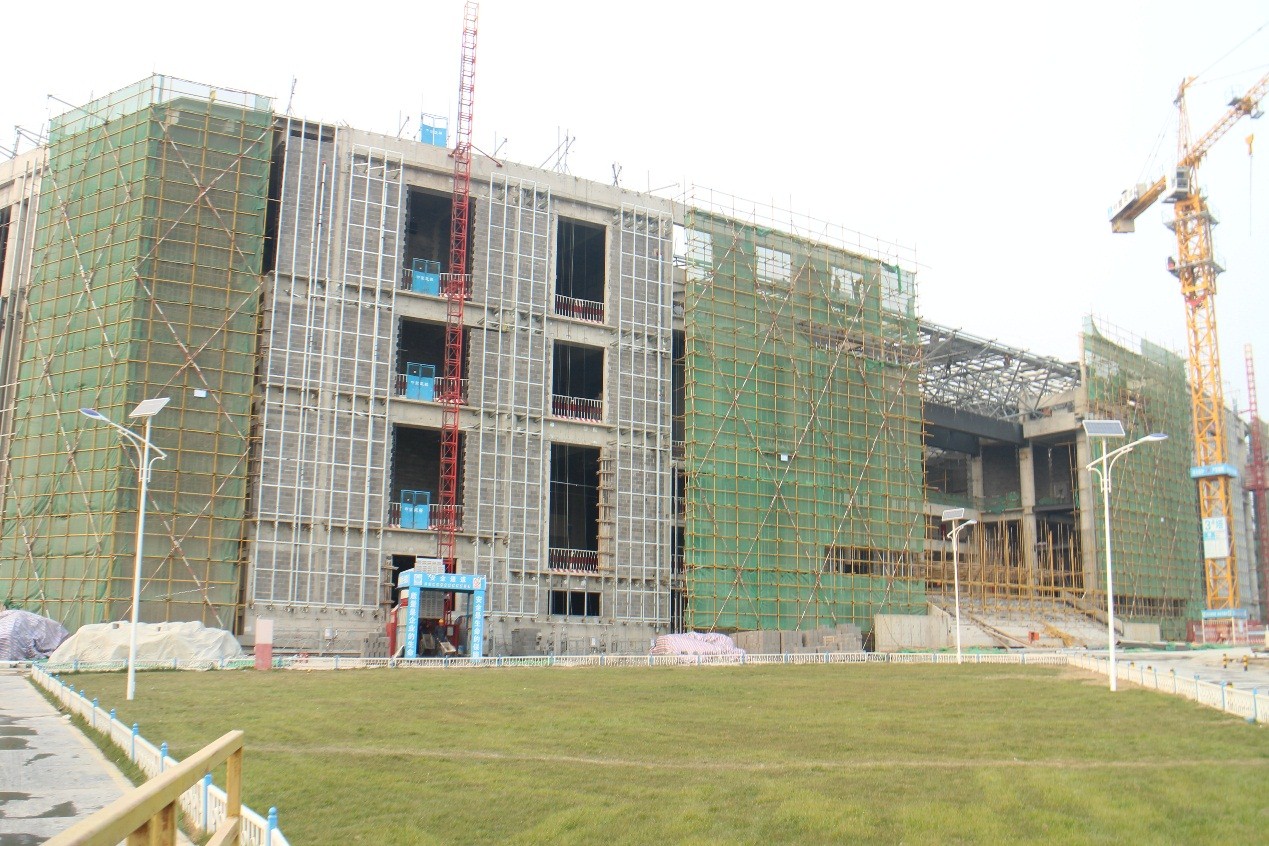

1#实验楼幕墙保温层完成,防水铝板完成70%,铝窗框完成56%,陶板完成15%
4#实验楼幕墙保温层完成,防水铝板完成80%,铝窗框完成25%,陶板完成21%

体育馆:

屋面施工完成60%,室内垫层完成80%。桥架完成50%,屋面避雷网安装完成80%;雨水管道安装完成70%,卫生间给中水管道完成40%。金属屋面底板施工完成50%。幕墙南立面铝板安装完成90%,北立面铝板安装完成90%,东立面龙骨安装完成60%,西立面第一、第二、第五各玻璃盒子龙骨完成。消火栓、喷淋系统安装主管完成80%,支管完成60%,消防箱安装完成70%。综合布线桥架安装完成50%。通风空调工程风管完成60%,水管完成50%

学生公寓一期及后勤服务楼:

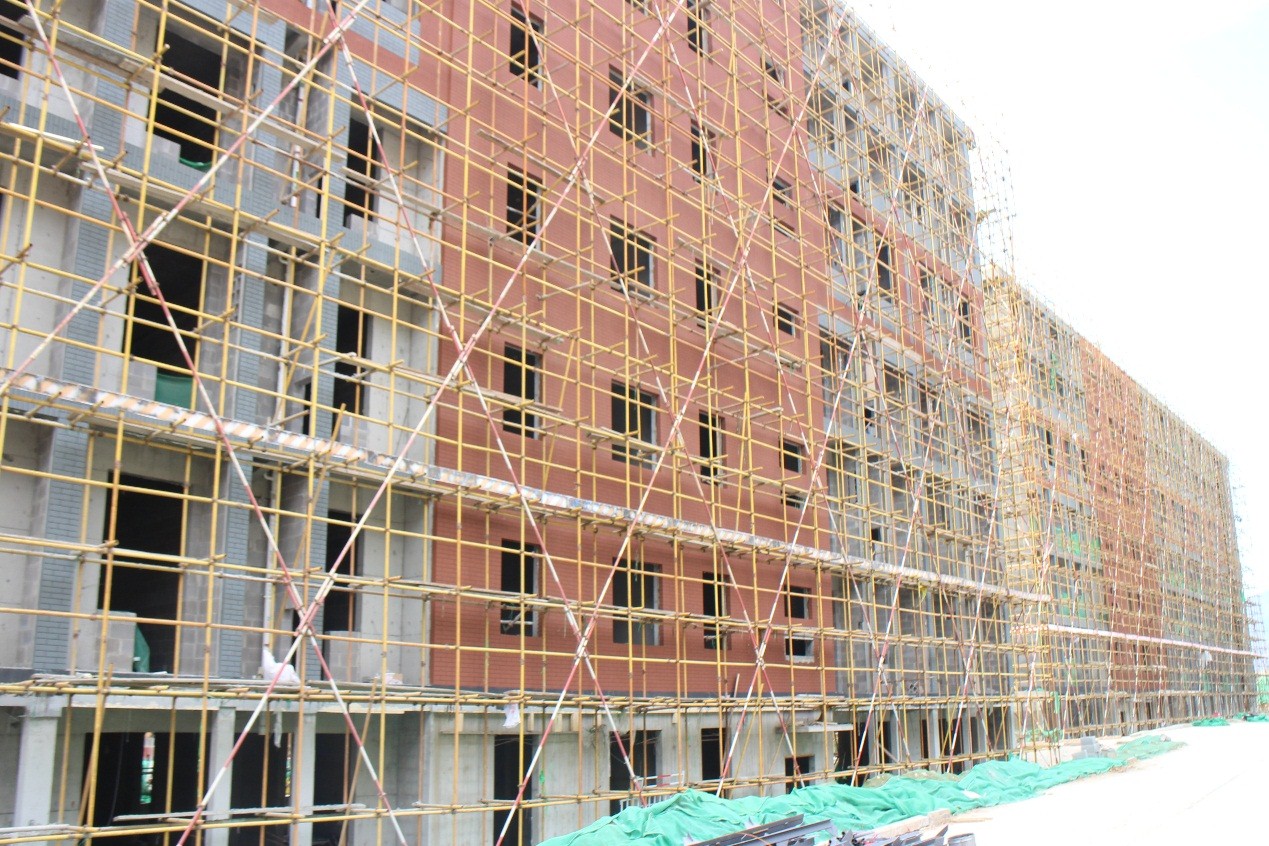

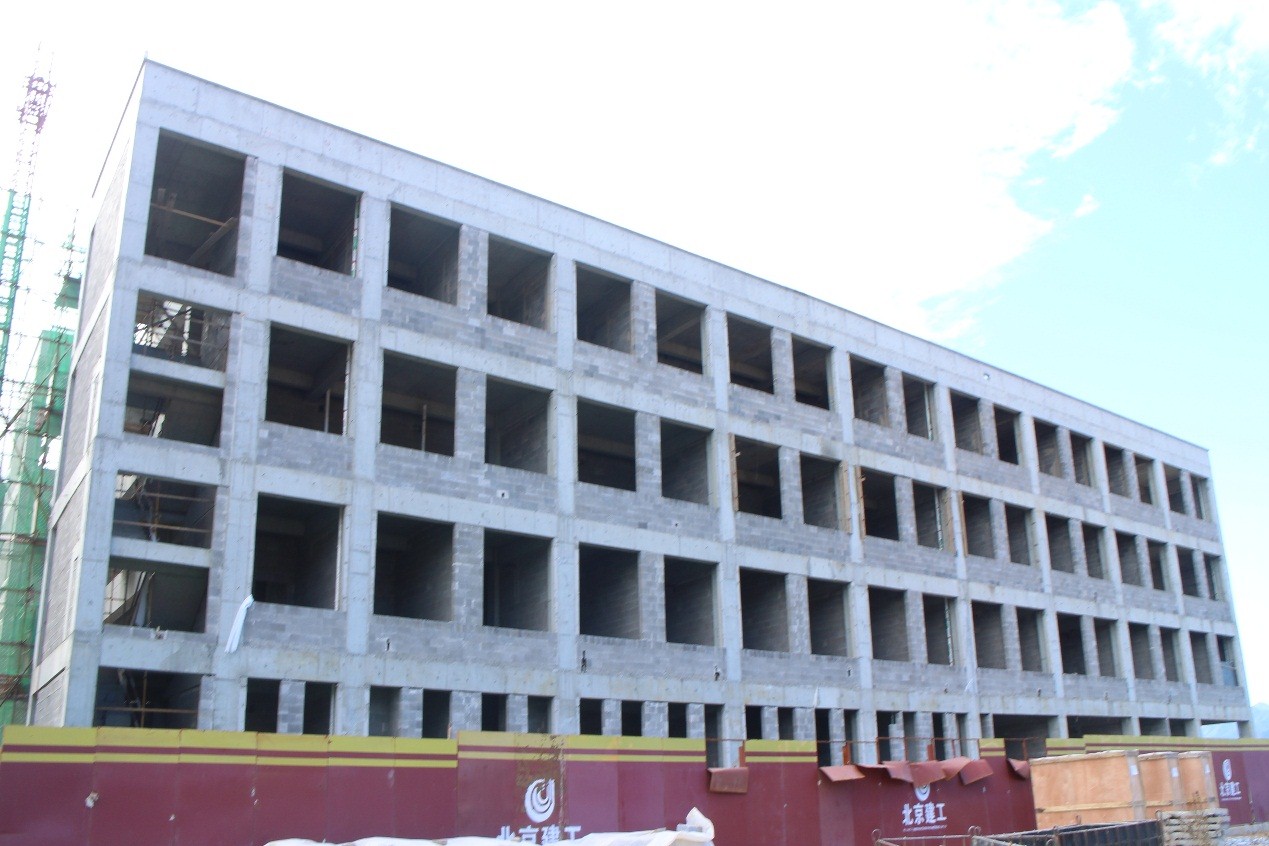

1#楼一层二次结构砌筑基本完成,屋面防水保护层完成,7层内墙面充筋、打点完成,7层内墙面石膏抹灰施工,电梯井内钢梁施工,北侧屋面钢结构开始安装;2#楼2层以上二次结构砌筑找补,1层二次结构完成20%,外墙涂料完成30%,首层地面浇筑完成100%,屋面防水完成20%;3#楼二次结构砌筑基本完成,充筋完成,钢结构开始安装;4#楼2层以上二次结构砌筑找补,一层地面浇筑完成70%,卫生间、管道井抹灰施工,屋面防水保护层完成,外墙涂料完成,电梯井内钢梁施工,屋面钢结构施工准备;5#楼二层以上二次结构砌筑找补,九层充筋、打点完成,卫生间、管道井抹灰施工,一层地面绑筋完成,东段、南段屋面防水完成,7层屋面防水施工,外墙涂料施工20%;6#楼屋面钢结构安装,一层二次结构完成90%,内墙面石膏抹灰施工;7#楼首层地面浇筑完成,2-9层二次结构砌筑完成90%,屋面防水保护层完成50%,外墙保温完成,抗裂砂浆完成50%。
后勤服务楼 地下室-2层二次结构砌筑完成60%,屋面防水施工完成。

第一食堂、锅炉房及青年教师公寓:
青年教师及留学生宿舍车库砌筑完成30%;宿舍楼A栋1-3层清理完成,宿舍楼B栋1-3层清理完成;宿舍楼E栋1-5层清理完成;宿舍楼F栋1-4层清理完成。

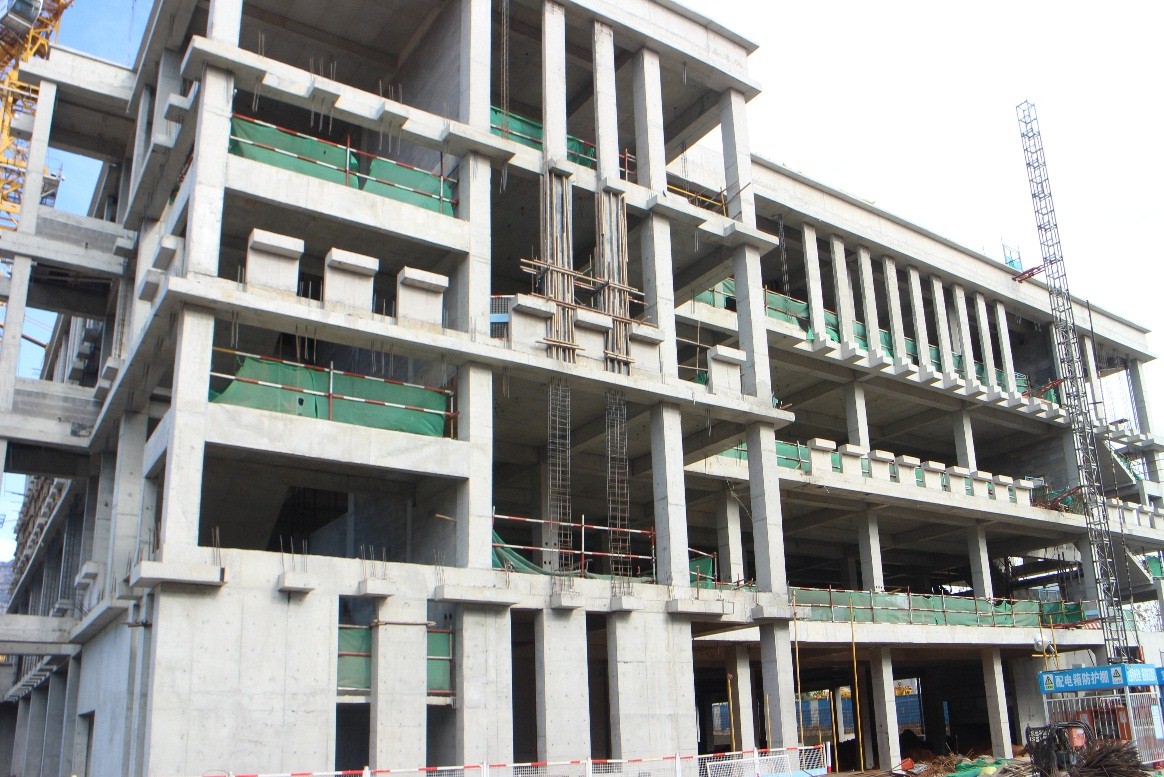

第一食堂房心土回填完成80%,三层墙体砌筑完成,二层砌体完成40%,首层砌体完成30%,屋面找坡层施工完成。
锅炉房钢结构檩条施工完成,镀锌钢底板施工完成80%。
