【单体工程】项目施工进展系列报道(二十)

(2016.10.01-2016.10.15)

发布日期:2016-10-22

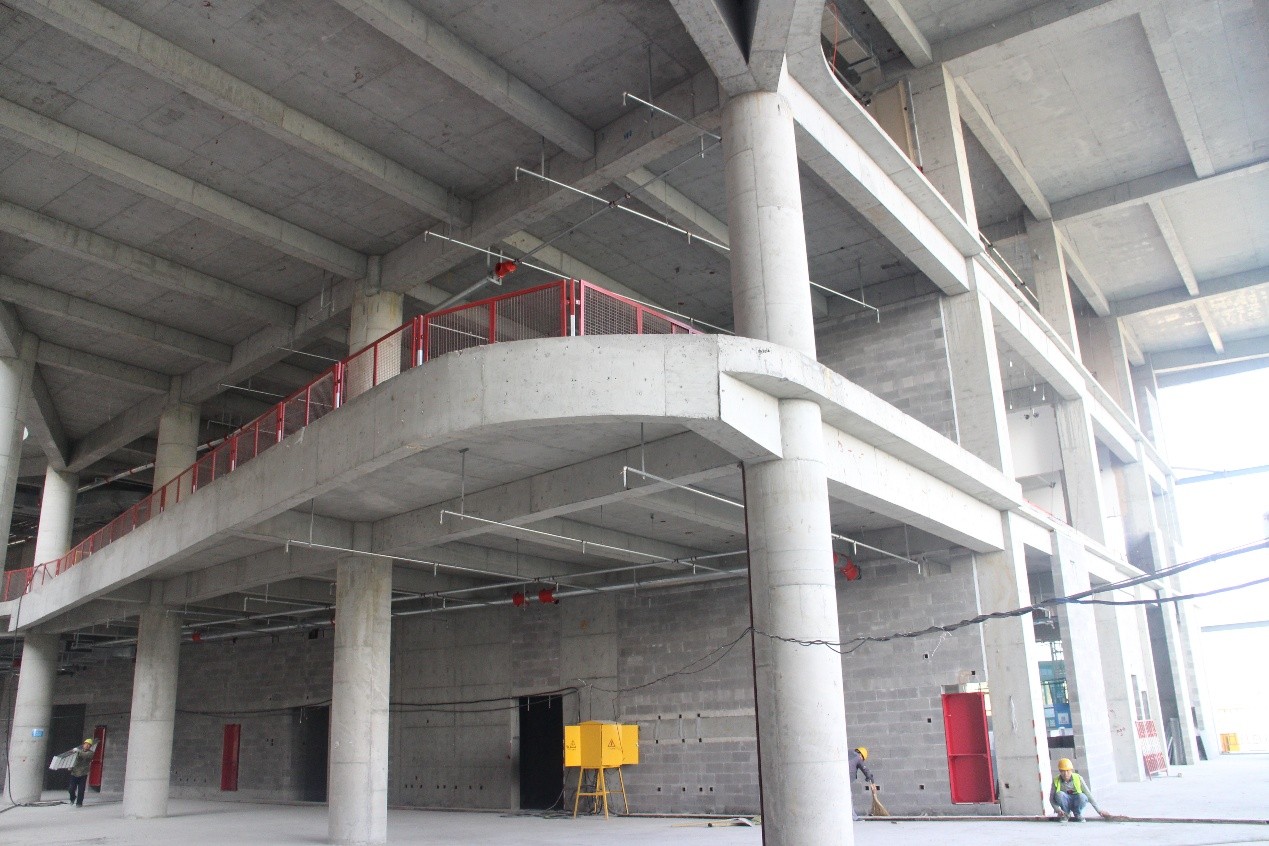

图书馆:
       图书馆汽车坡道结构施工完成;屋面保温完成;1-5层粉刷石膏完成;2-3层地面垫层浇筑完成;幕墙龙骨安装完成50%;三层喷淋主管、支管安装完成90%;四层喷淋主管、支管安装完成20%;六层喷淋主管、支管安装完成70%;卫生间立管安装完成70%,雨水管安装完成60%,屋面炮楼雨水斗安装完成,B1层排水管安装完成50%,屋面竖井风管收尾完成、地下一层风管制作及安装完成40%。

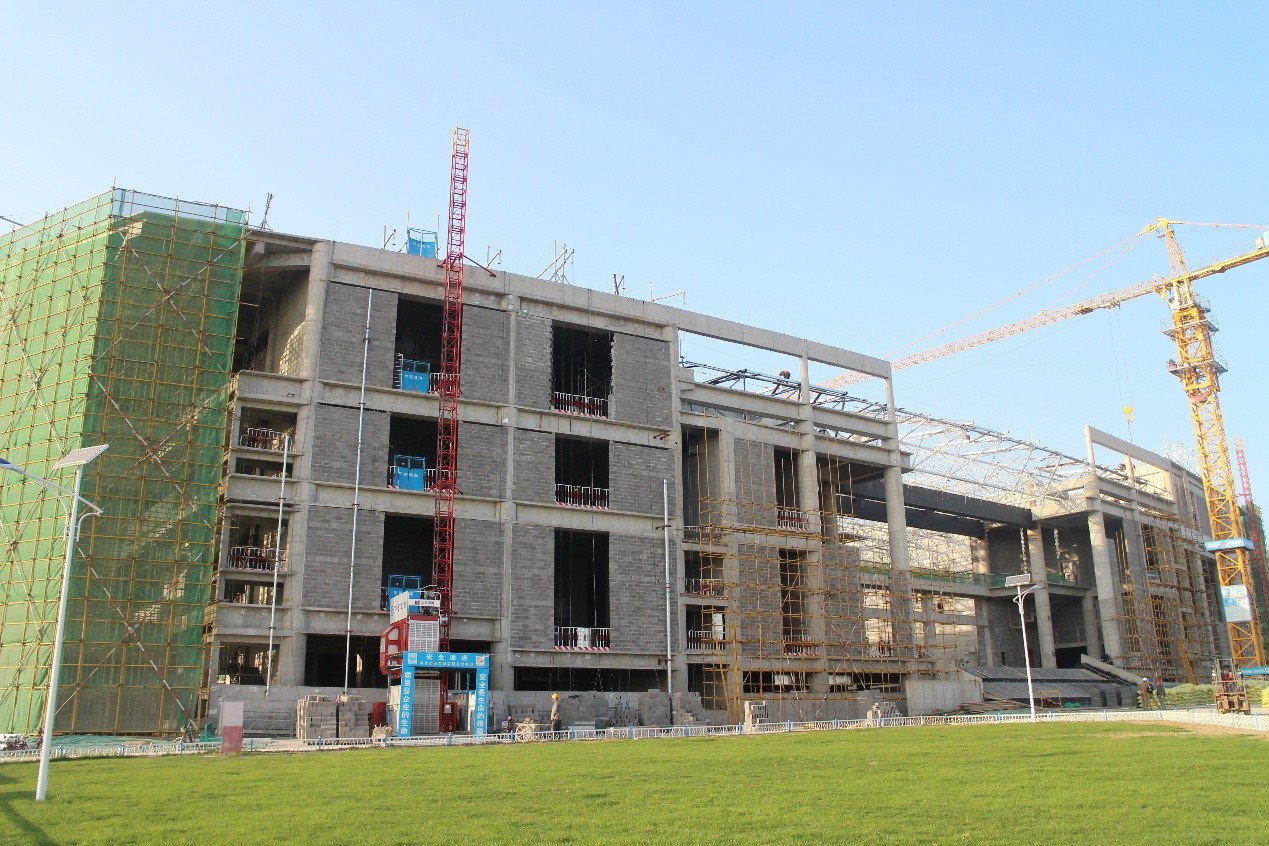

 第一教学楼:

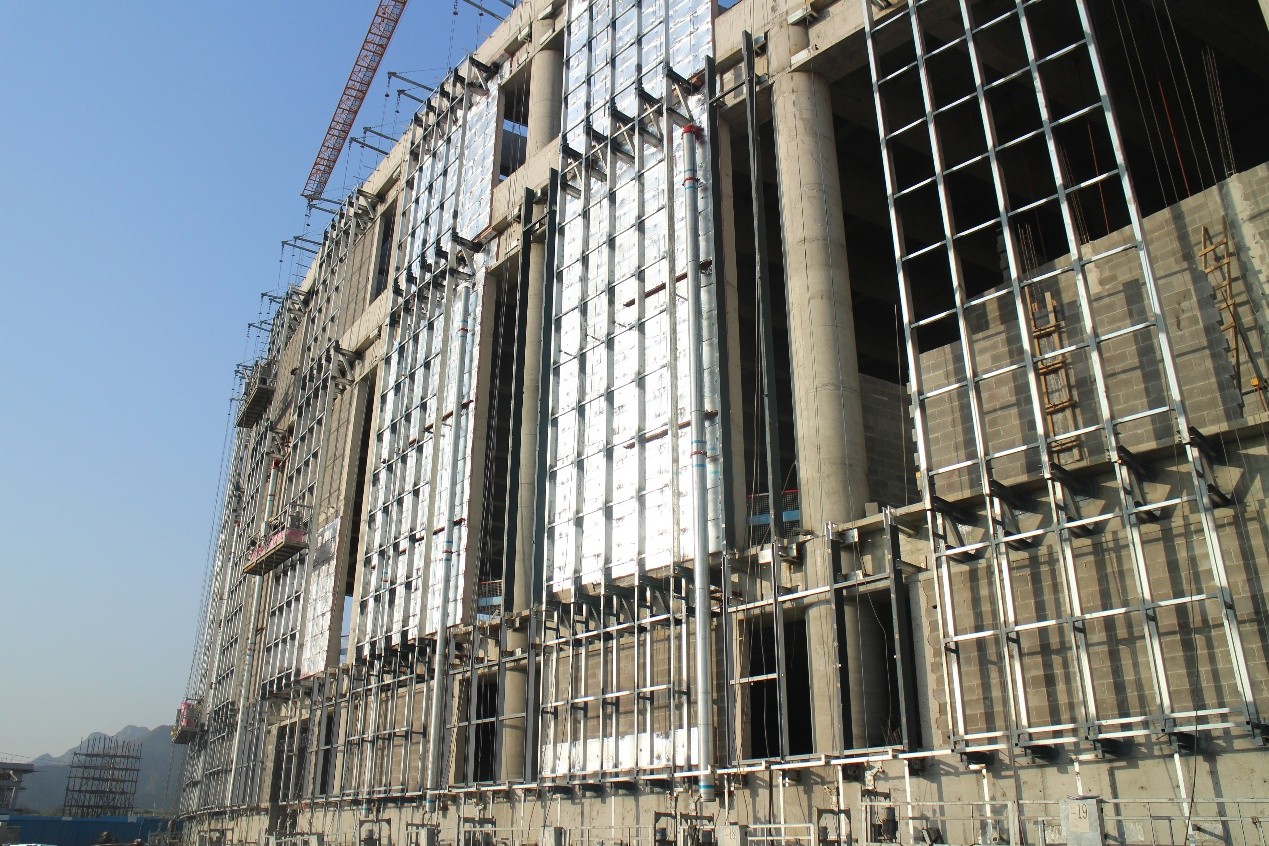

       第一教学楼屋面防水全部完成;2-3层墙面粉刷石膏完成;幕墙窗钢副框全部完成,保温岩棉及防水铝板完成40%;第一教学楼A区消火栓箱支管安装60%,B区消火栓箱支管安装40%,风管4-5层吊装完成70%,阶梯教室内风管2-3层完成安装90%。

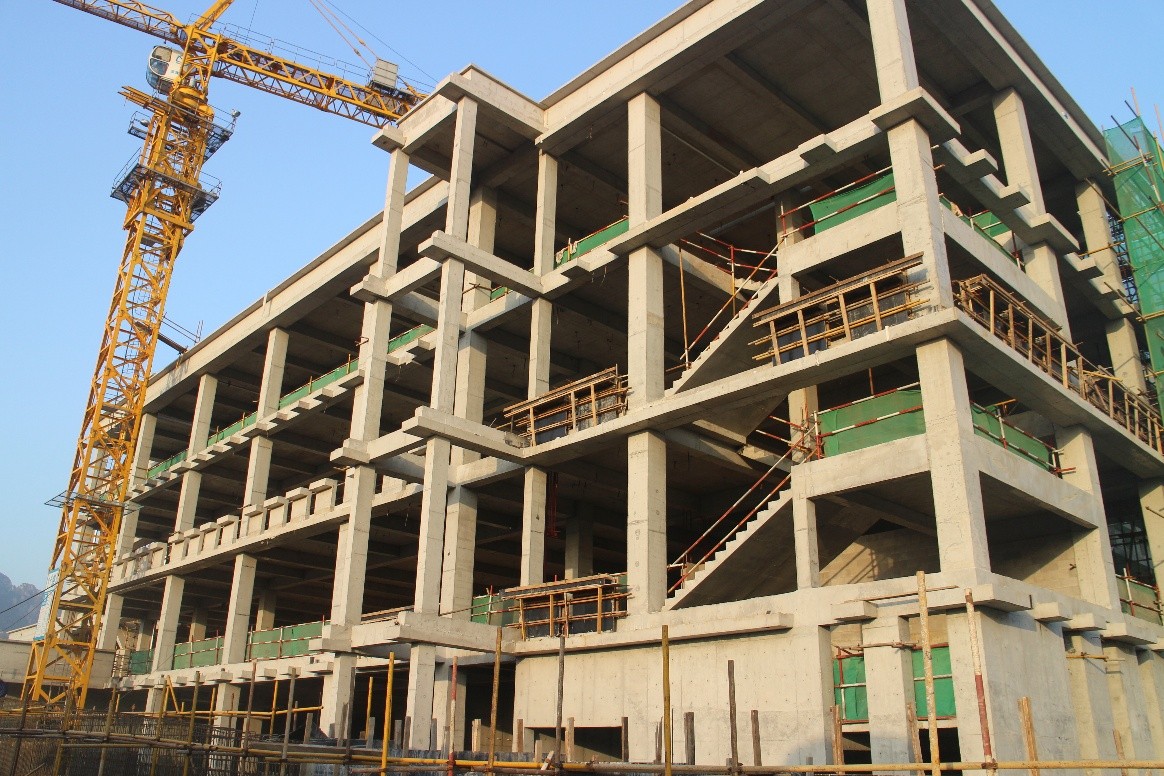

第一实验楼:
       1#实验楼屋面防水层及保护层全部完成,3层喷淋支管安装80%,铝窗框完成50%,保温岩棉及防水铝板完成80%;4#实验楼室内垫层施工完成50%,地下室耐磨地坪完成70%,铝窗框完成50%,保温岩棉及防水铝板完成80%;5#实验楼完成结构区域二次砌筑完成40%,地下室喷淋支管安装50%;6#楼地下喷淋主管道安装完成。

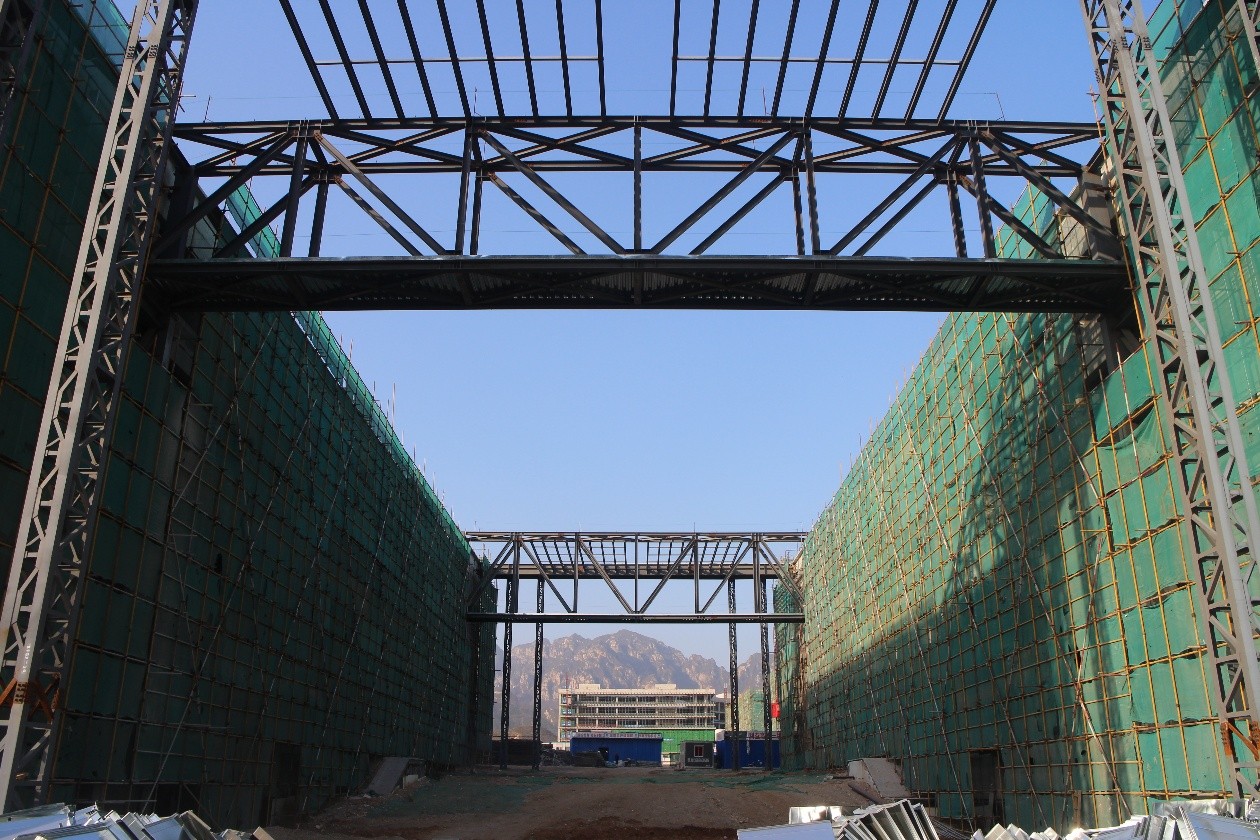

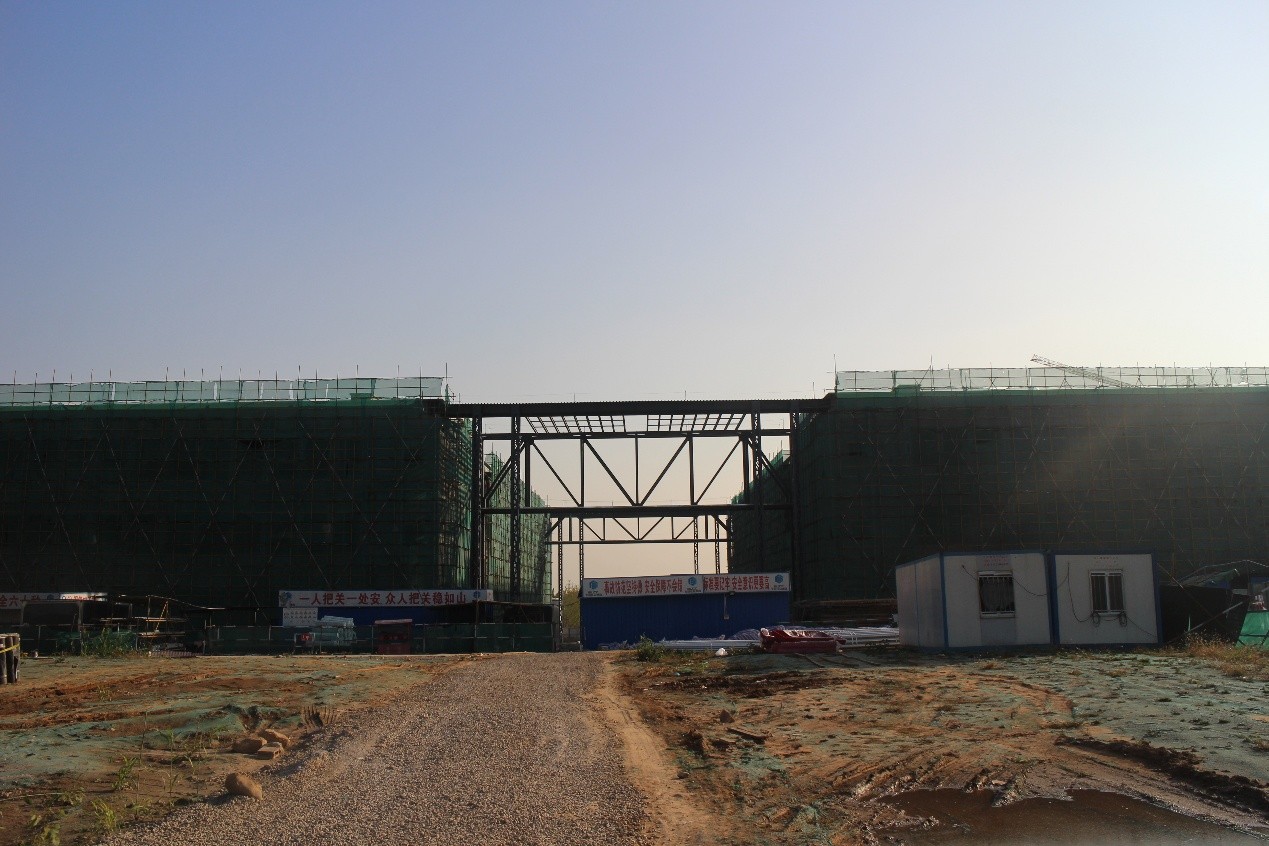

 体育馆:
       体育馆钢结构网架安装全部完成,面漆施工完成90%,钢马道及钢楼梯施工完成70%;二次结构施工完成95%;装修基层施工完成50%;幕墙南立面岩棉安装80%、北立面岩棉安装20%,东立面龙骨开始安装;外墙雨水立管安装完成80%,首层综合支架完成80%,一层、四层喷淋管道完成30%,一层综合吊架完成50%,三层游泳馆风管完成30%,二层走廊风管完成20%,综合训练馆空调水立管完成80%,防排烟竖井风管安装完成90%,防排烟竖井风管安装完成90%,二层走道完成90%。

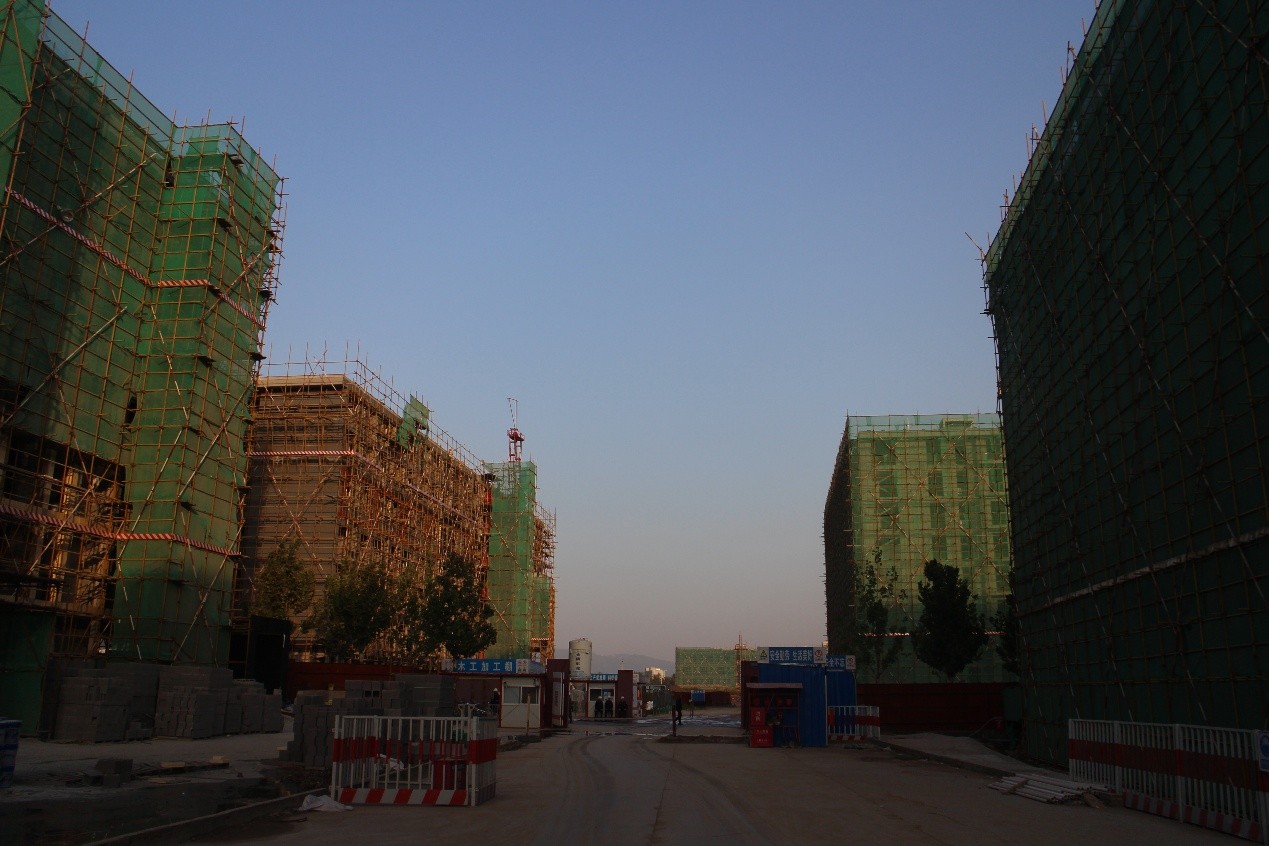

学生公寓一期及后勤服务楼:
       学生公寓1#楼外墙2层以上二次结构砌筑完成,外墙保温完成,外墙质感涂料4层以上完成,内墙砌筑2层以上完成,屋面保温完成;2#楼外墙2层以上二次结构砌筑完成,外墙保温完成80%,内墙4层以上砌筑完成,屋面保温完成,屋面防水找平层完成;3#楼外墙保温及涂料2层以上完成,内墙砌筑2层以上完成,首层地面垫层完成,屋面保温完成,屋面防水找平层完成;4#楼外墙2层以上二次结构砌筑完成,外墙保温2层以上完成,内墙砌筑3层以上完成,屋面保温完成,屋面防水层完成50%;5#楼外墙二次结构砌筑完成,内墙砌筑完成60%,屋面保温层完成,屋面防水找平层完成;6#楼外墙保温及涂料2层以上完成,内墙砌筑2层以上完成,首层地面垫层完成,屋面保温完成,屋面防水层完成60%;7#楼外墙二次结构砌筑完成,内墙砌筑完40%,屋面保温层及防水找平层完成。
       后勤服务楼地下室地面完成,地下室二次结构砌筑完成20%,地上3、4层二次结构砌筑完成70%,屋面保温及防水找平层完成。

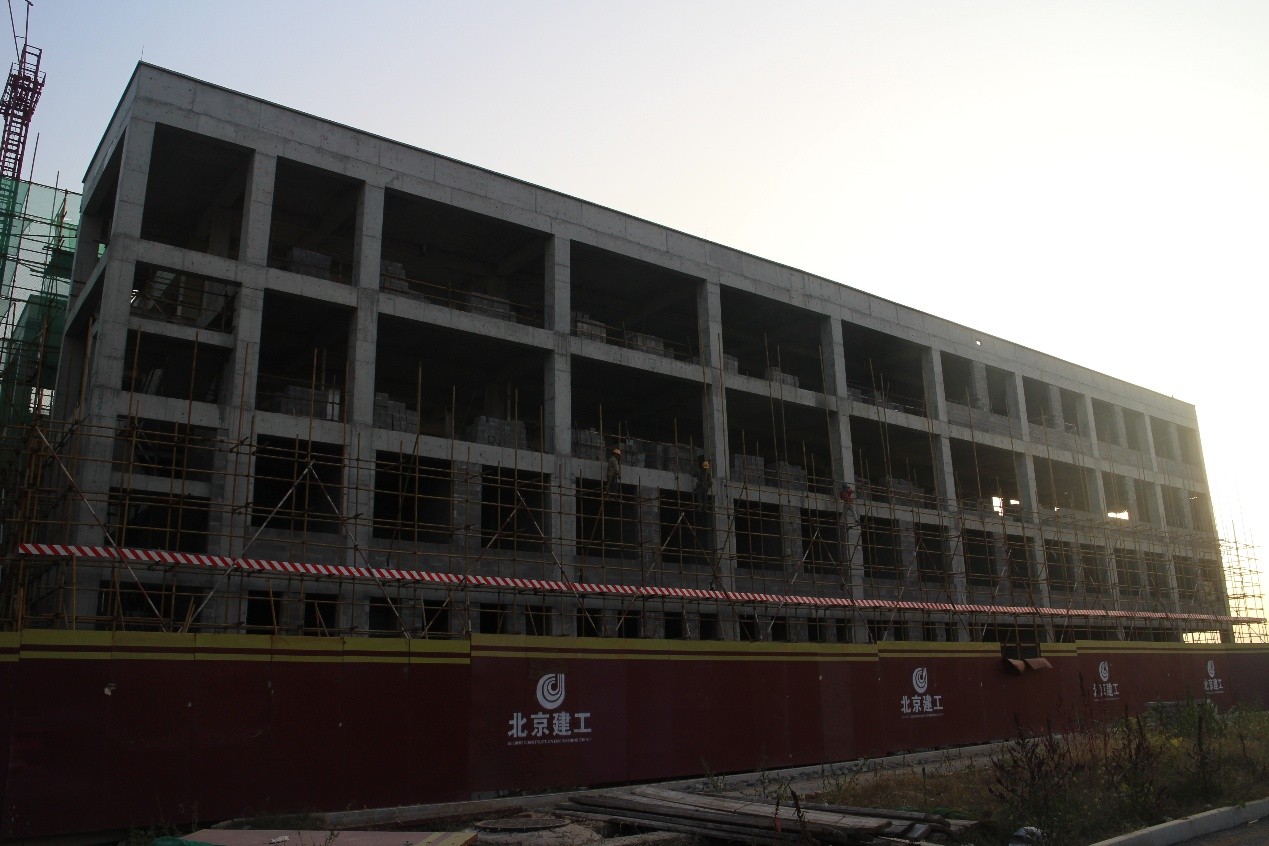

第一食堂、锅炉房及青年教师公寓:
       青年教师及留学生宿舍主A、B座施工至六层,E、F座主体结构施工完成,地下车库二次砌筑样板施工完成。
       第一食堂东西侧挡土墙施工完成。
       锅炉房钢结构施工完成,室内外回填土完成;外窗深化设计审核完成;地下1层排水管道预埋完成。
